"El Refugio" - Construcción

Para agrandar la miniatura en su sitio, haz clic y mantén oprimido el botón.
Para una vista de alta resolución en una ventana nueva, haz clic en la lupa a la derecha (acerca al 100% para ver todas las detalles).

21 oct 2006

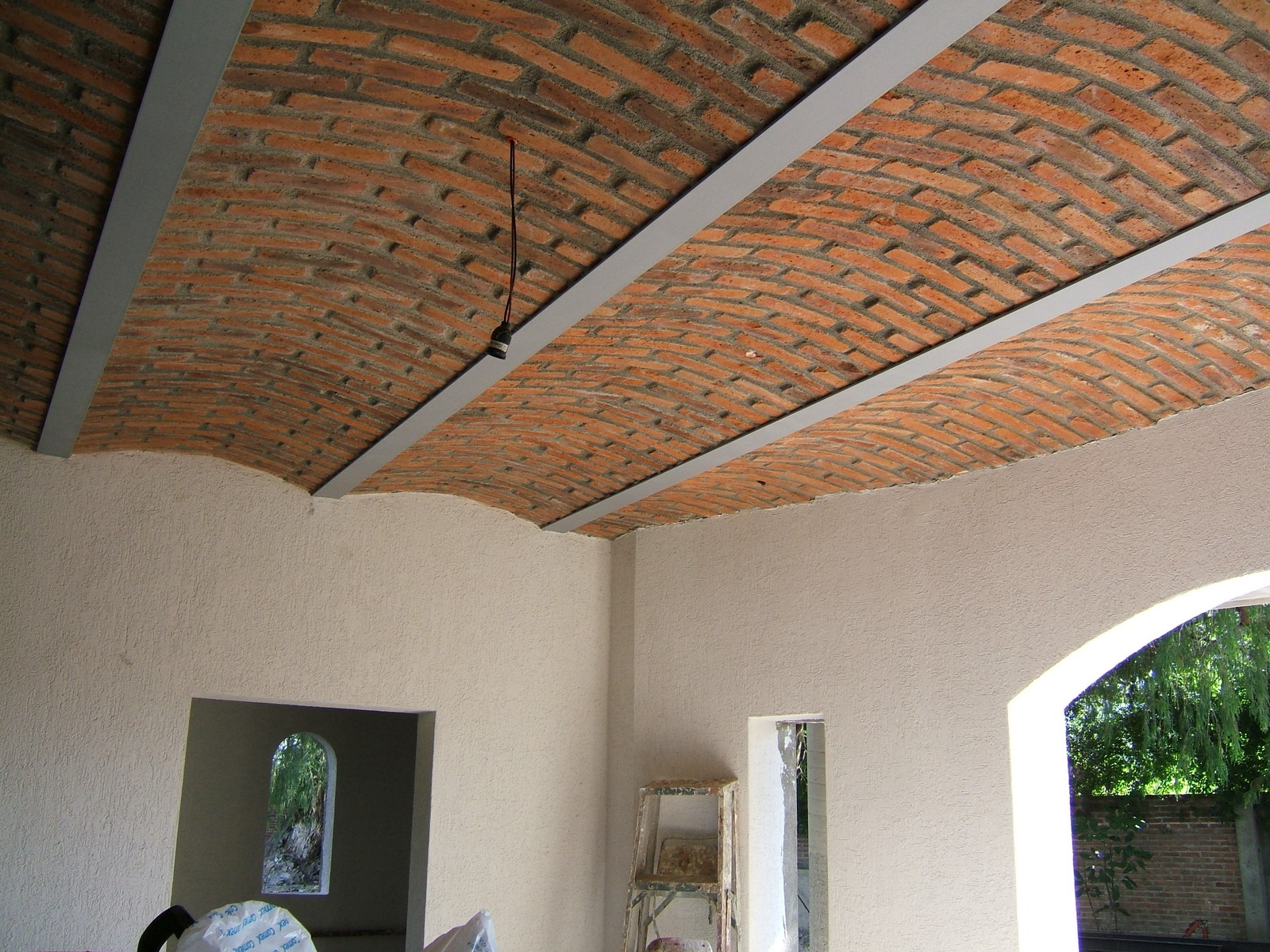

Pintura Texturizada con Bóveda

Una vista de la cocina mostrando las paredes texturizadas y la bóveda. De la pintura texturizada interior en la planta baja, queda solo esa parte en espera de colocar las unidades de la cocina.

21 oct 2006

Tratamiento con Silicón para las Viguetas

Se lijan las viguetas y las tratan con silicón antes de repintarlas con esmalte negro. Los tabiques también se lijan y limpian con acido muriático.

21 oct 2006

Terminación de los Bordes de los Techos Inclinados

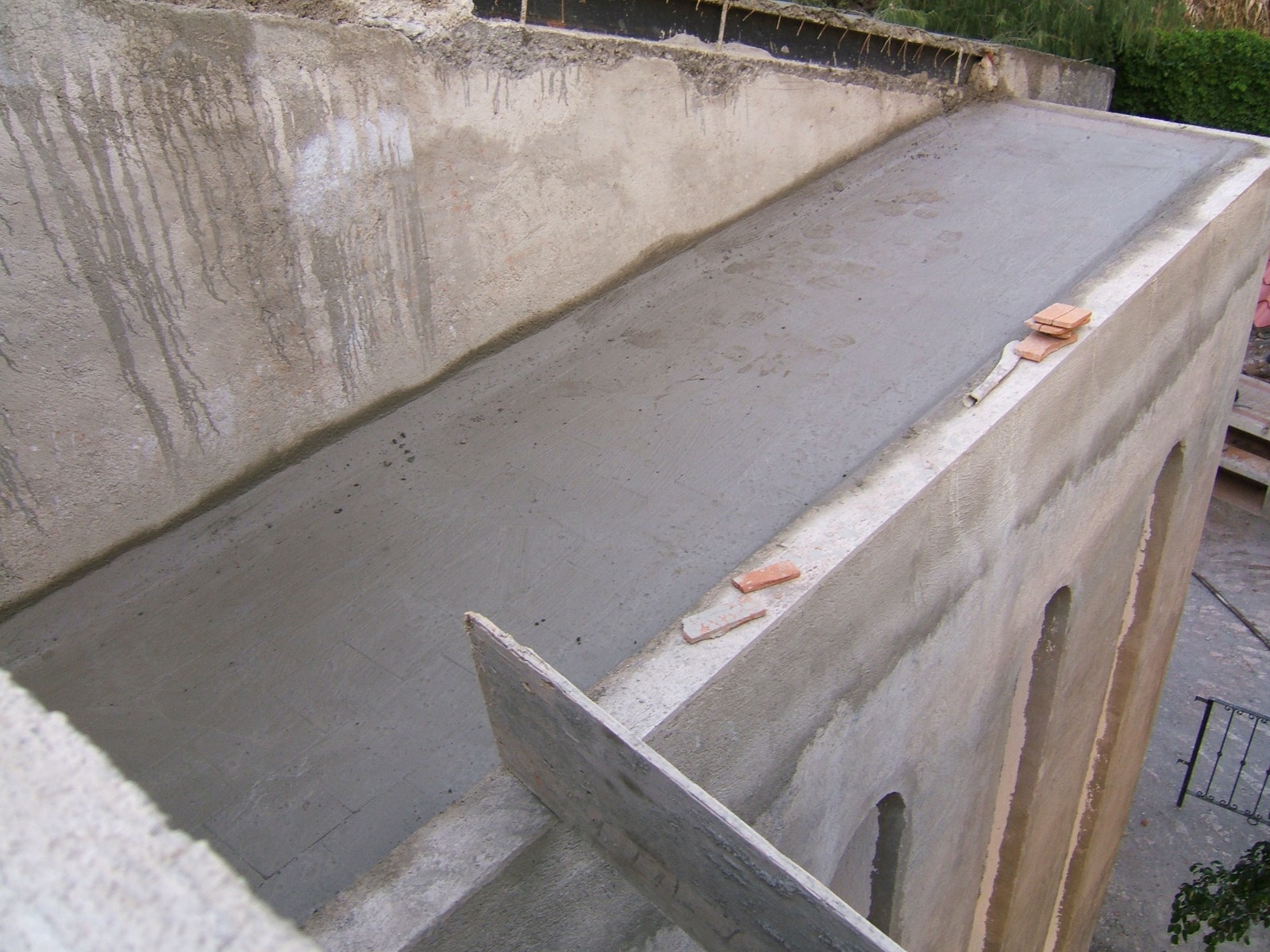

Se ha terminado de aplicar el concreto sobre los techos inclinados ahora, excepto los extremos.

24 oct 2006

Pintura y Texturizado de las Viguetas

Ahora se pintan de negro las viguetas en la bóveda, mientras la vigueta 8x5¼ se pinta de textura blanca así que parece como una parte de la pared.

24 oct 2006

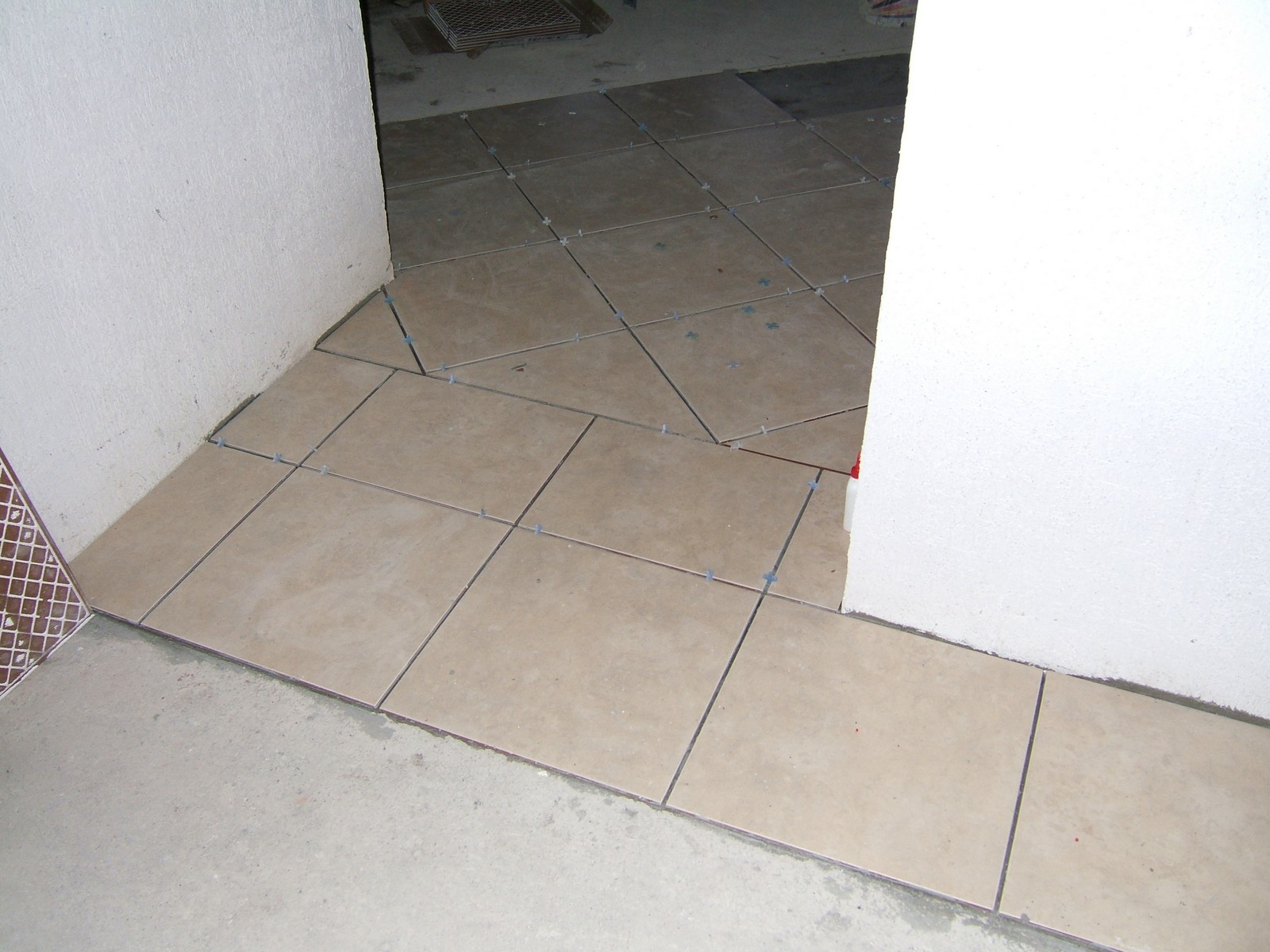

Comienzo de Colocación de Piso

Al fin se ha empezado la obra sobre las baldosas; esto es la entrada de la estancia. La forma de las baldosas será rectilínea en las áreas principales de la planta baja, y diagonal en la estancia y la sala familiar.

24 oct 2006

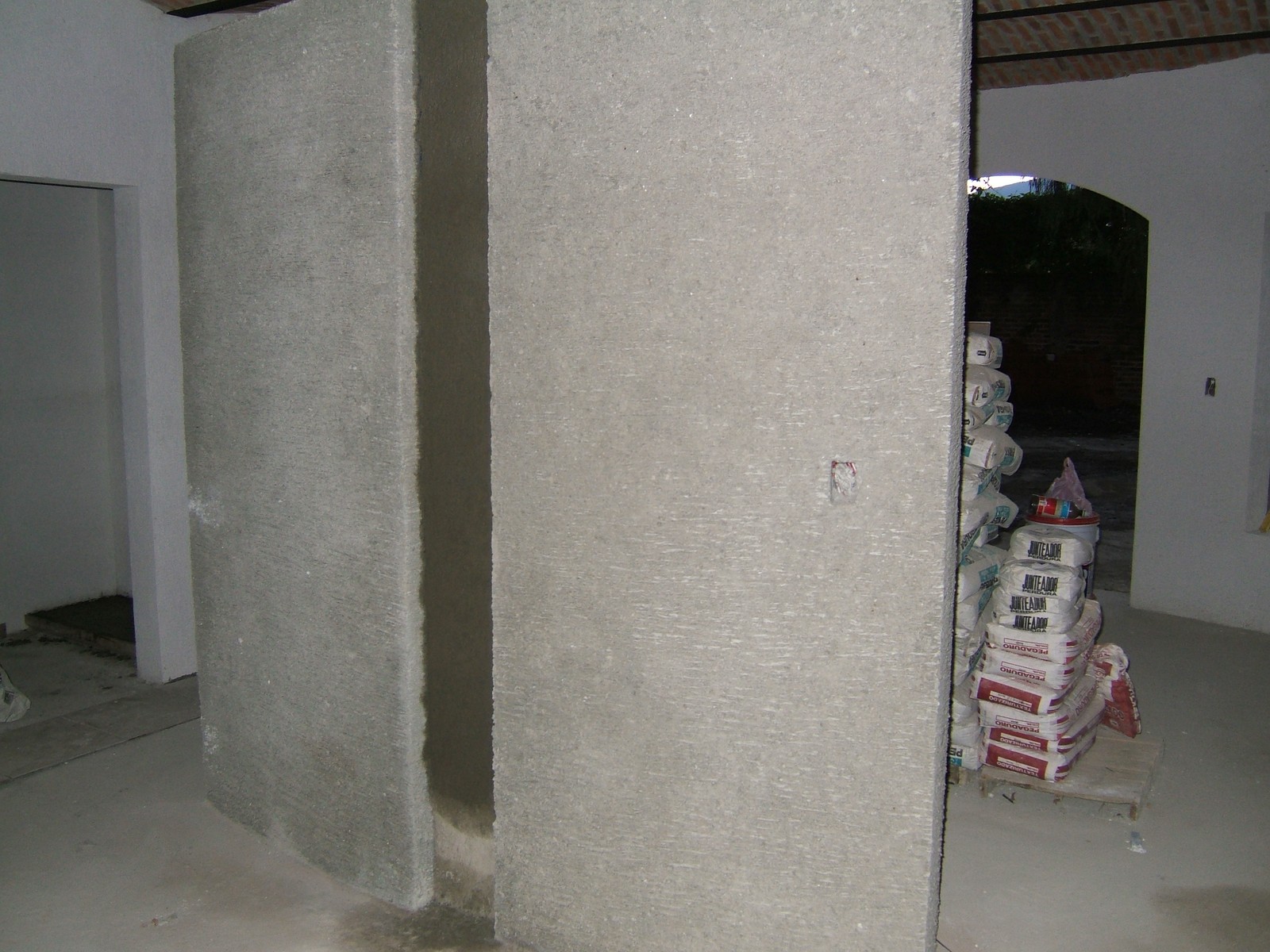

Llenado del Espacio en la Mámpara

Se ha rellenado el espacio en la mámpara, así que no se puede ver a través de ella.

28 oct 2006

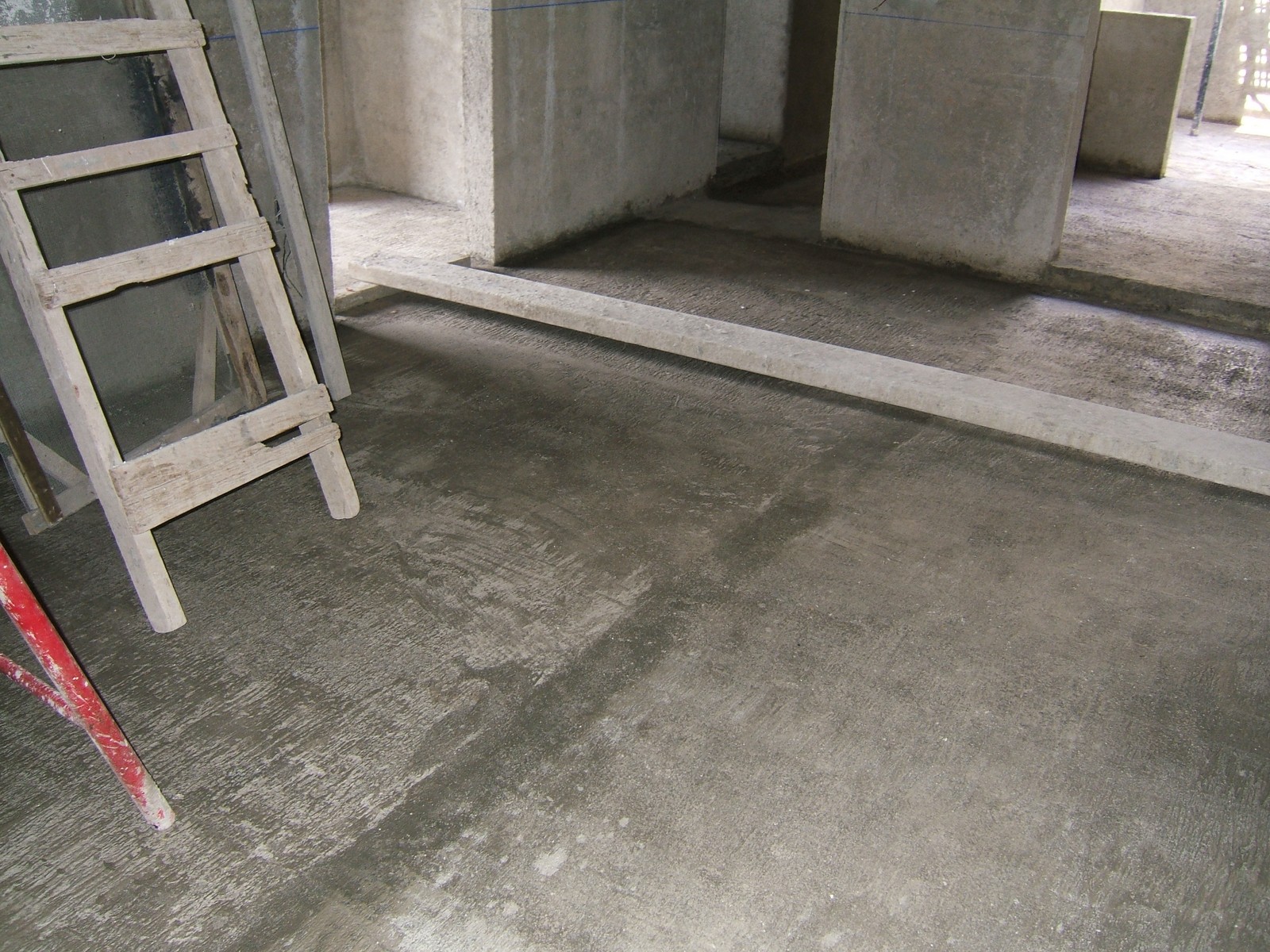

Firme Casi está Terminado

El firme en la planta alta ahora está terminado excepto en la recámara principal.

28 oct 2006

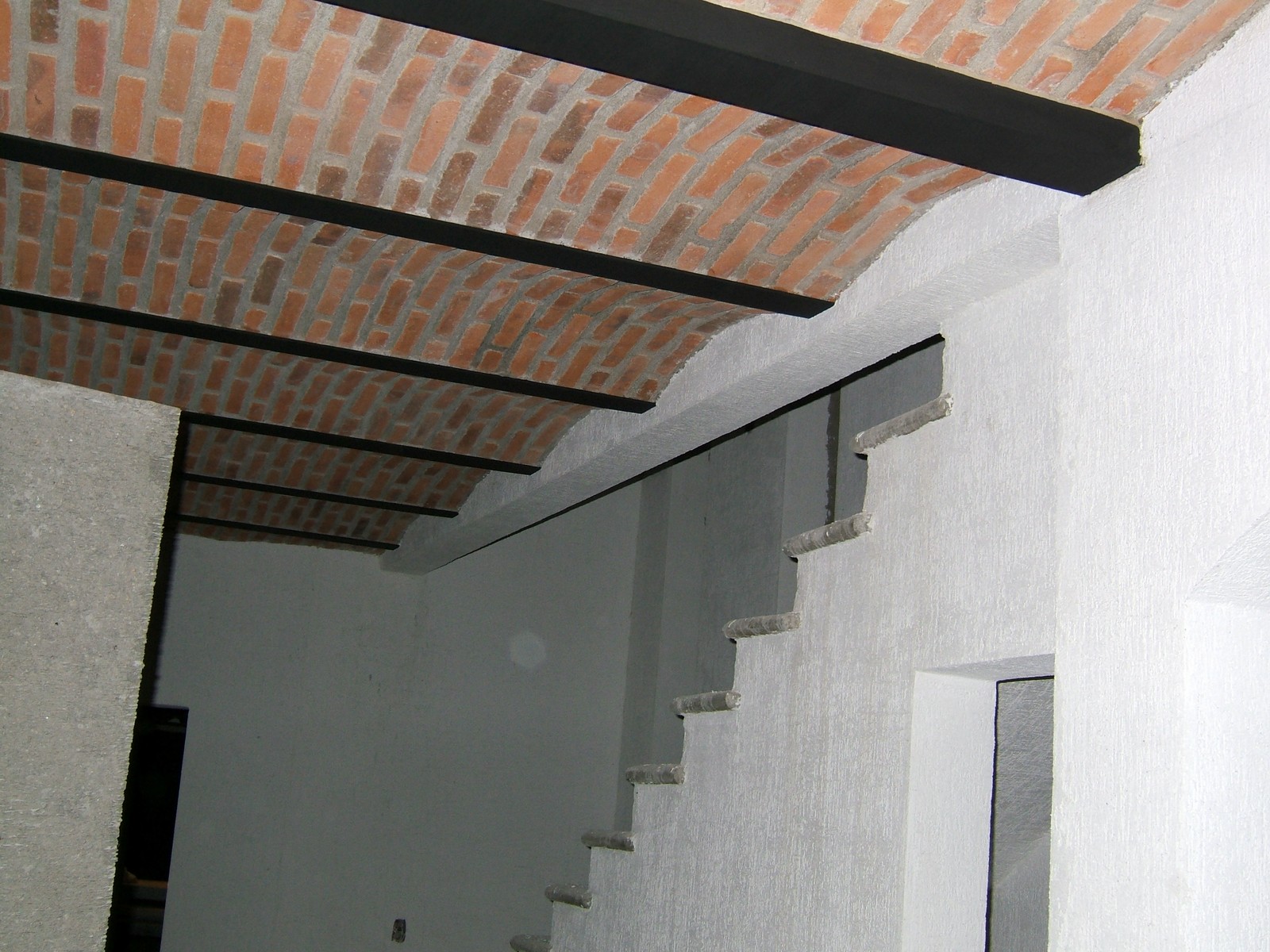

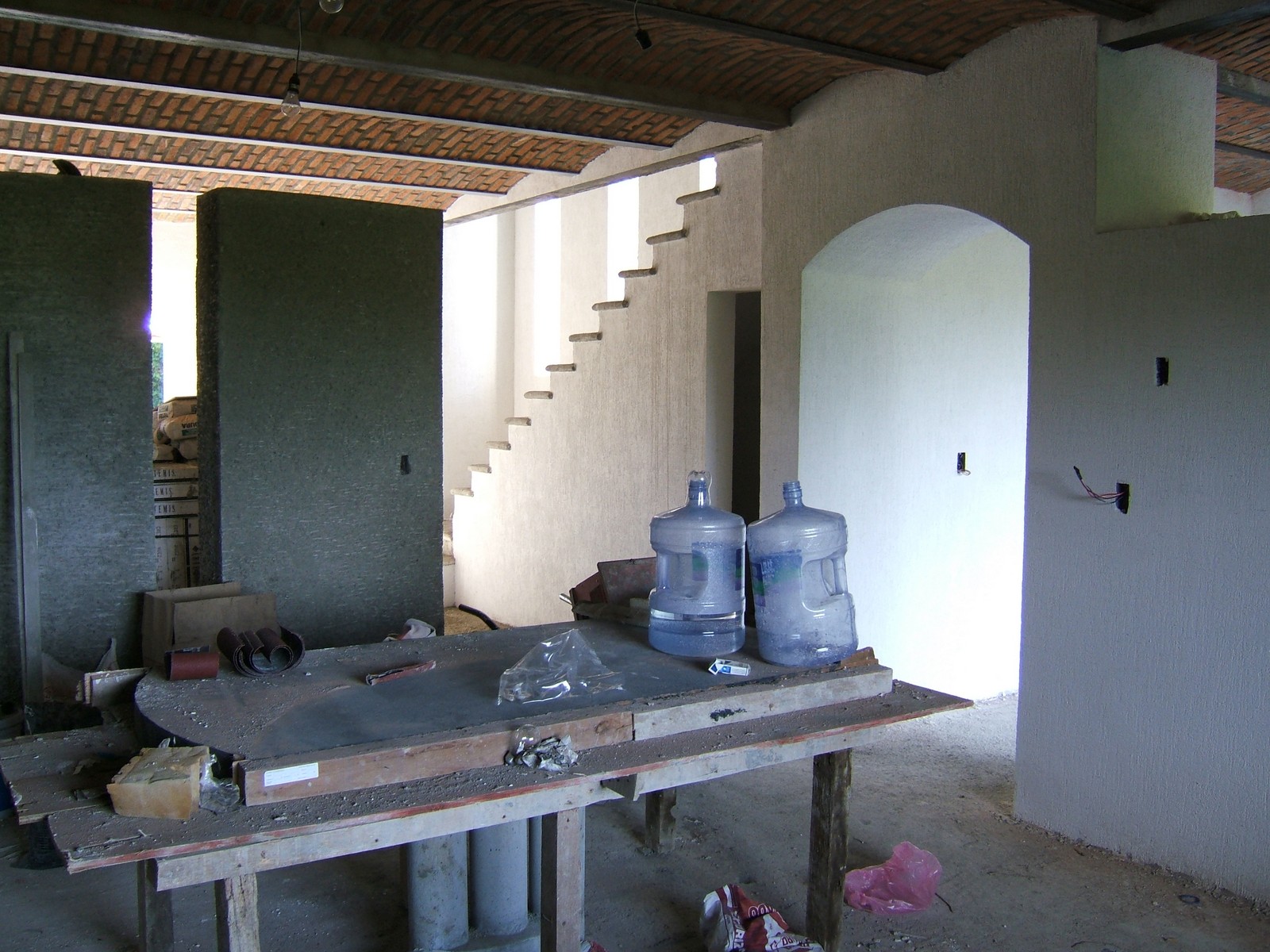

Colocar de Piso y Escalones Martillados en la Estancia

Colocar las baldosas en la estancia ahora está terminada, incluyendo el junteador (el área baja tendrá un piso de madera). Se han martillado los escalones para producir este acabado revestido de mármol (requiriendo mucha mano de obra - cada de estos escalones llevó casi dos días de trabajo por persona). También se está aplicando este acabado a los escalones exteriores y los bordes del patio cubierto.

28 oct 2006

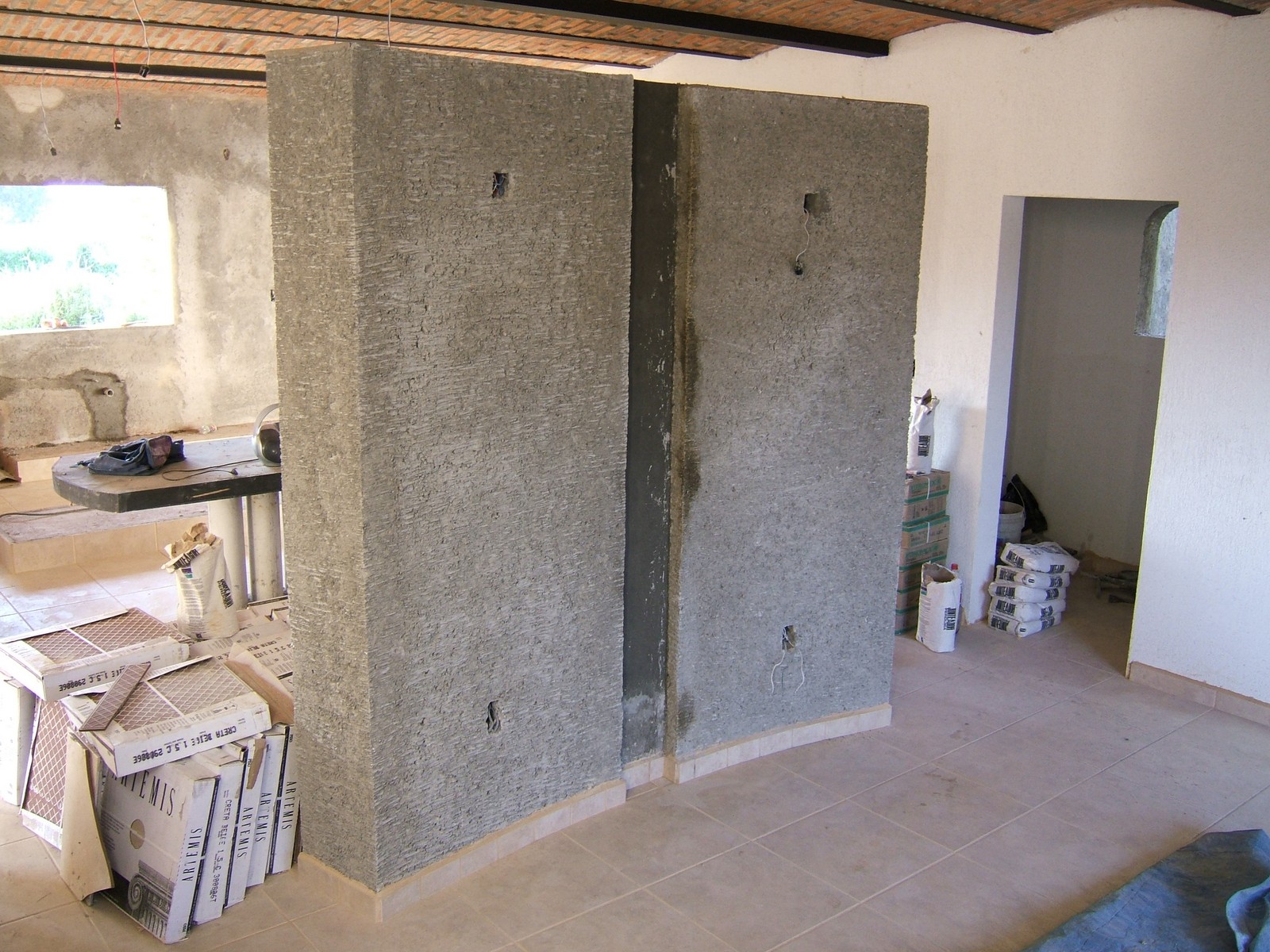

Nicho de Placa de Yeso en la Recámara Principal

Se ha usado placa de yeso para crear esta construcción acerca de la cama en la recámara principal; alcanza el techo y dá una curvatura amable a la pared.

28 oct 2006

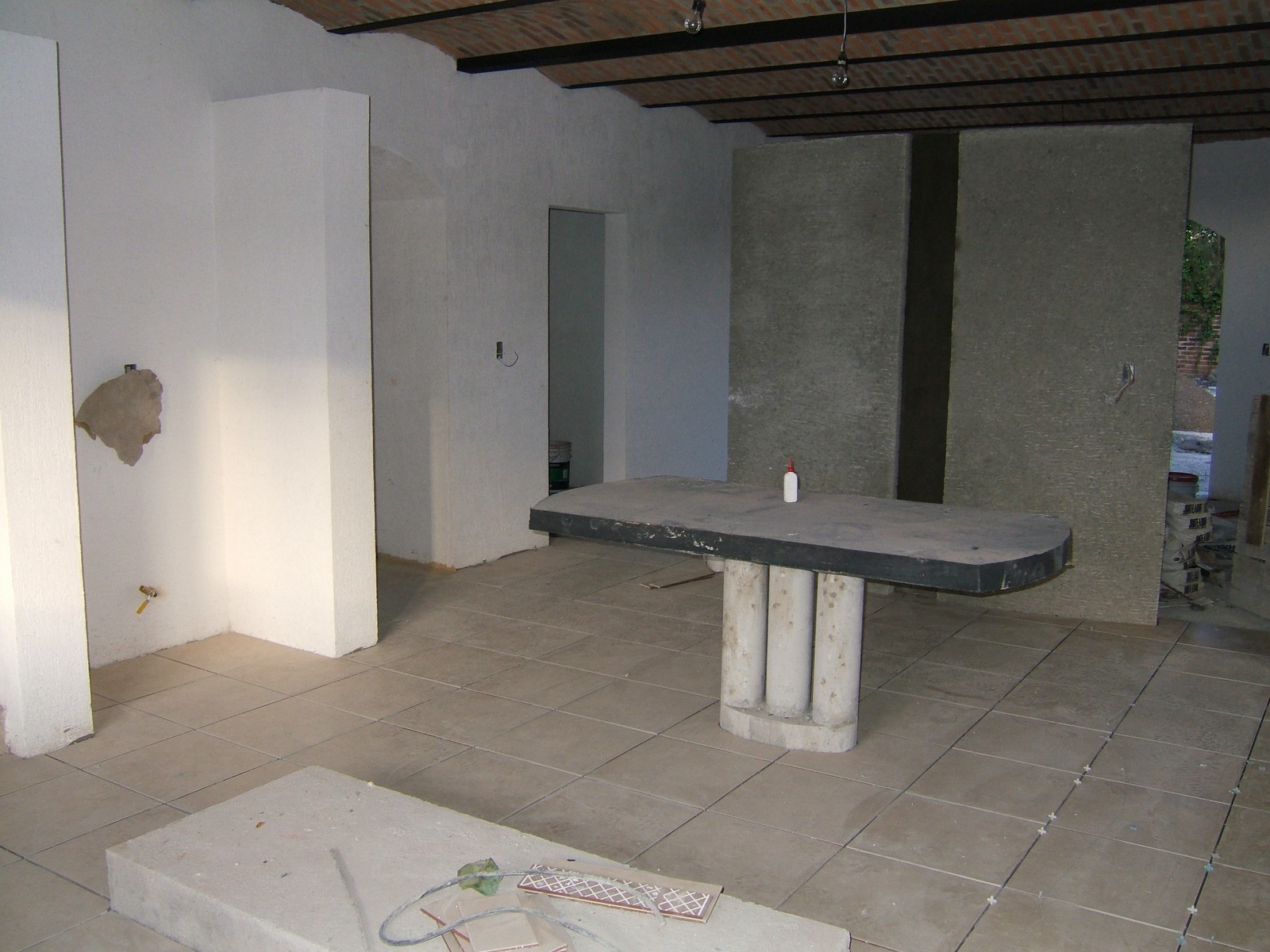

Colocación del Piso y la Mesa del Comedor

Se ha terminado de colocar la mayoría de la baldosa en la cocina y el comedor; se debe martillar y pulir la superficie de la mesa, y también rellenar la base.

28 oct 2006

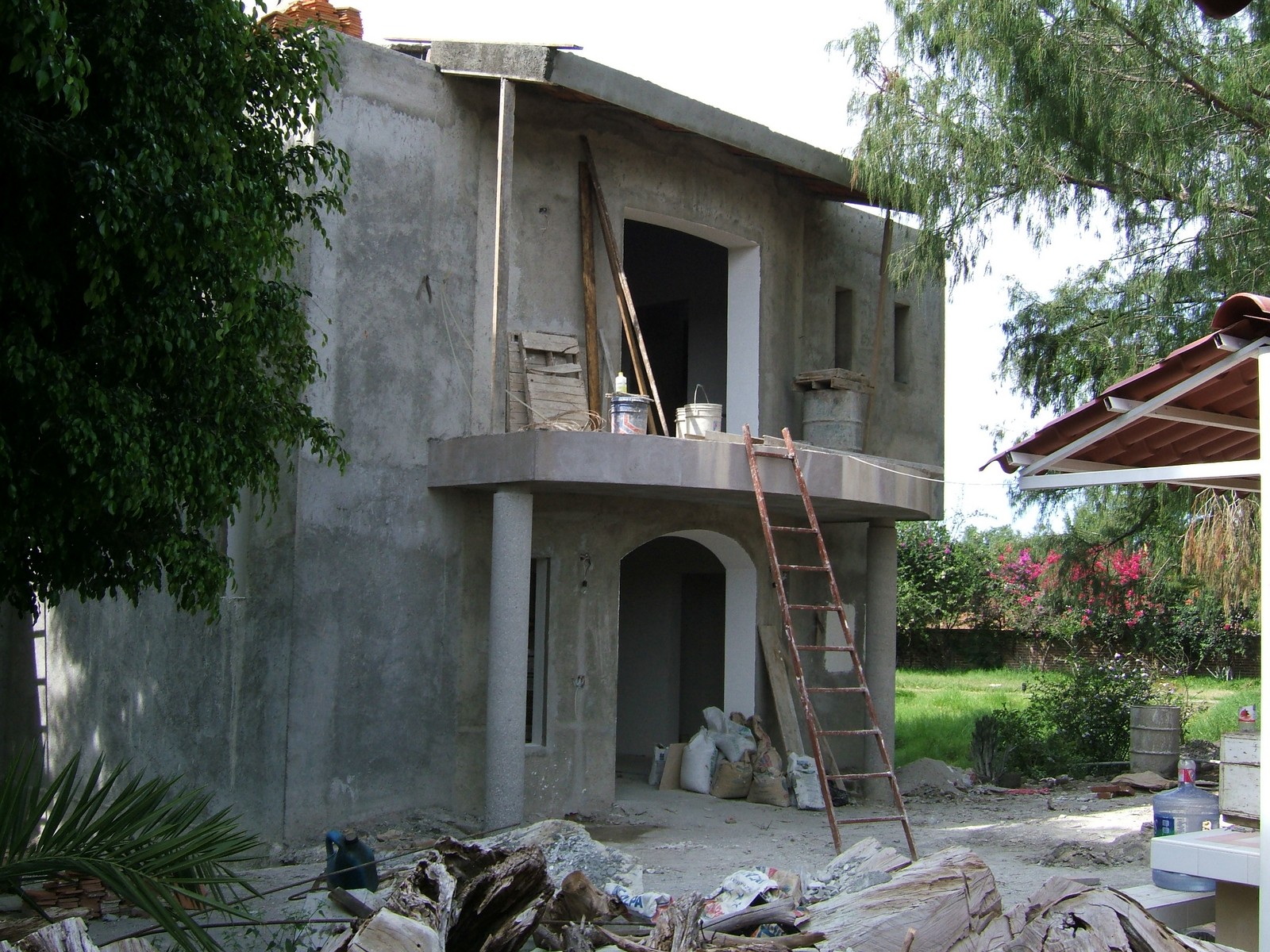

Frente de la Casa

El frente de la casa; aún no se ha colocado pintura texturizada sobre el exterior, y los lados del techo inclinado encima de la recámara principal aún necesitan trabajo.

02 nov 2006

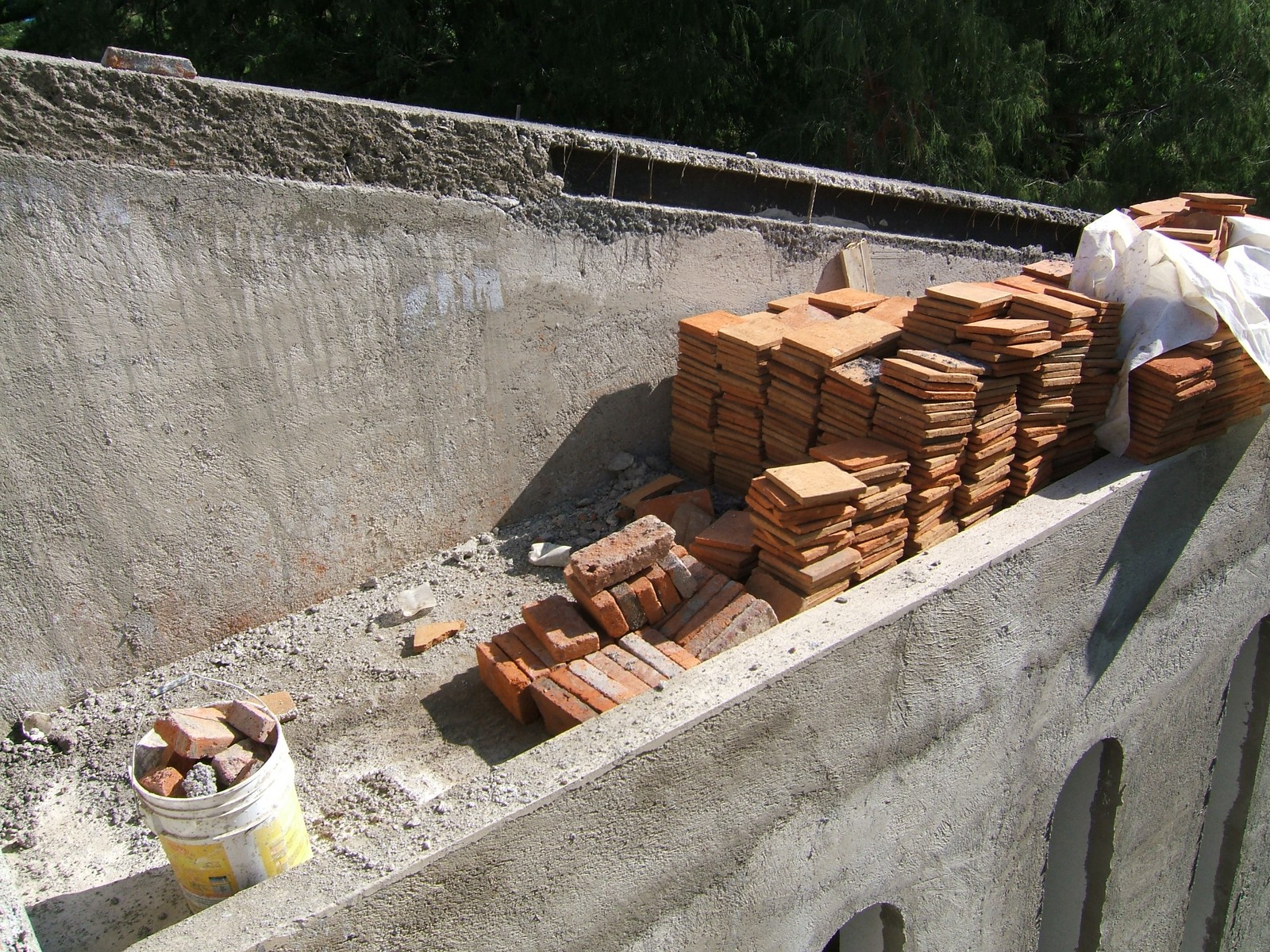

Comienzo de Colocar Baldosa en la Azotea

El comienzo de colocar baldosa en la azotea.

02 nov 2006

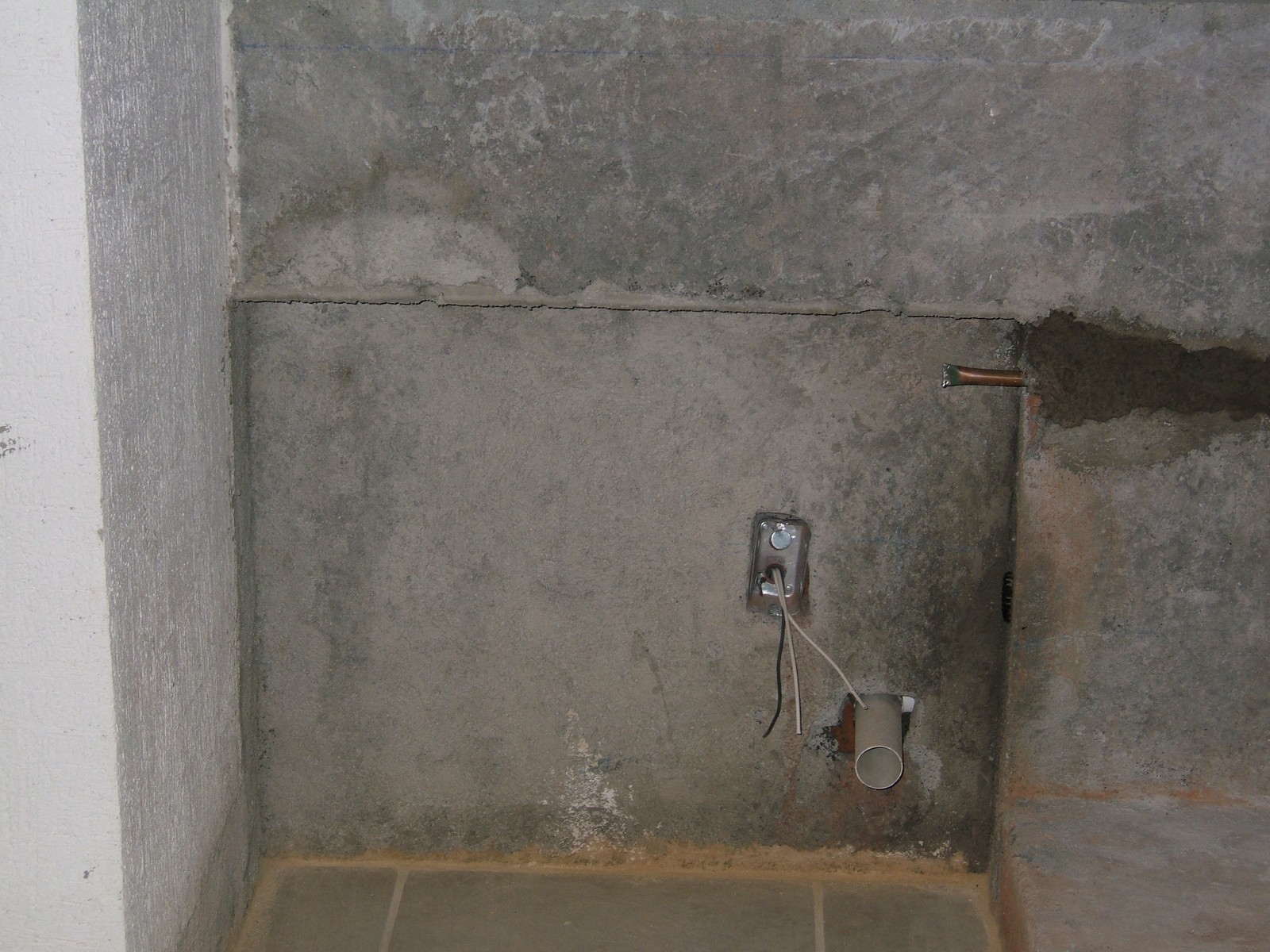

Instalaciones para Lavavajillas

Ahora se han colocado instalaciones para un lavavajillas.

02 nov 2006

Comienzo de Colocación de Barandales

Los primeros barandales están aquí; se deben colocar estos antes de poner la baldosa en el piso.

02 nov 2006

Casi Terminado Colocar Pisos en la Planta Baja

Se han colocado y junteado todas las baldosas interiores en la planta baja, menos uno o dos detalles que deben esperar antes de colocar las puertas.

02 nov 2006

Base para Closet en Recámara 2

La base para el closet en recámara 2; ya se han hecho bases para los dos armarios en el guardarropa. Se harán también bases de concreto para los armarios en el vestidor, en recámara 3, y en el cuarto de lavado.

02 nov 2006

Trabajo en la Bóveda en la Recámara Principal

Se está retocando el ladrillado de la bóveda con mortero. El firme (incluyendo sobre el balcón) ahora está terminado.

02 nov 2006

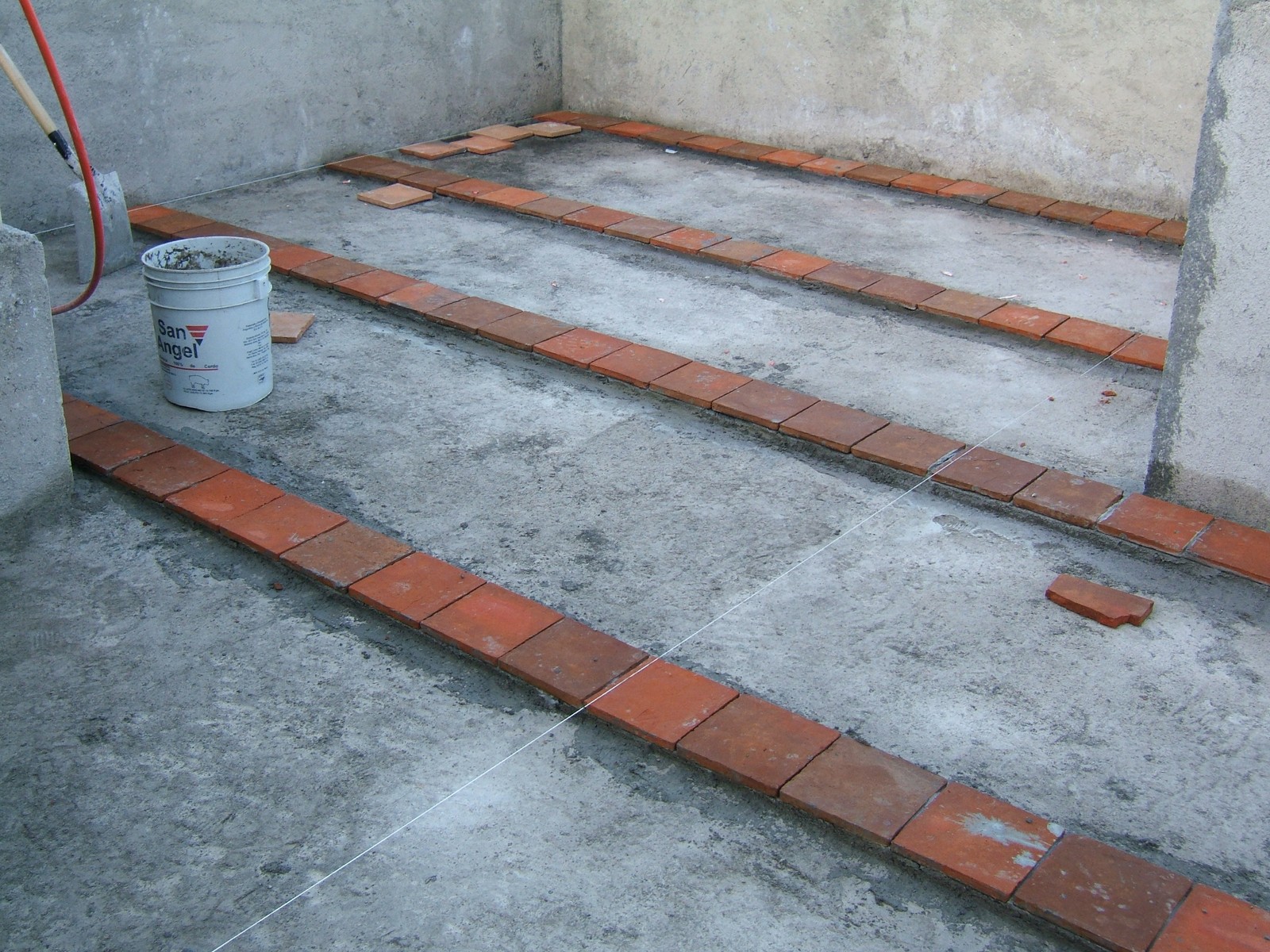

Sigue en Proceso Colocación de la Baldosa

Ahora se han colocado más baldosas de arcilla encima de la azotea. Después se cubrirán esas con impermeabilizante blanco. Cerca de las baldosas está la herramienta que se ha usado para alisar el enjarre.

03 nov 2006

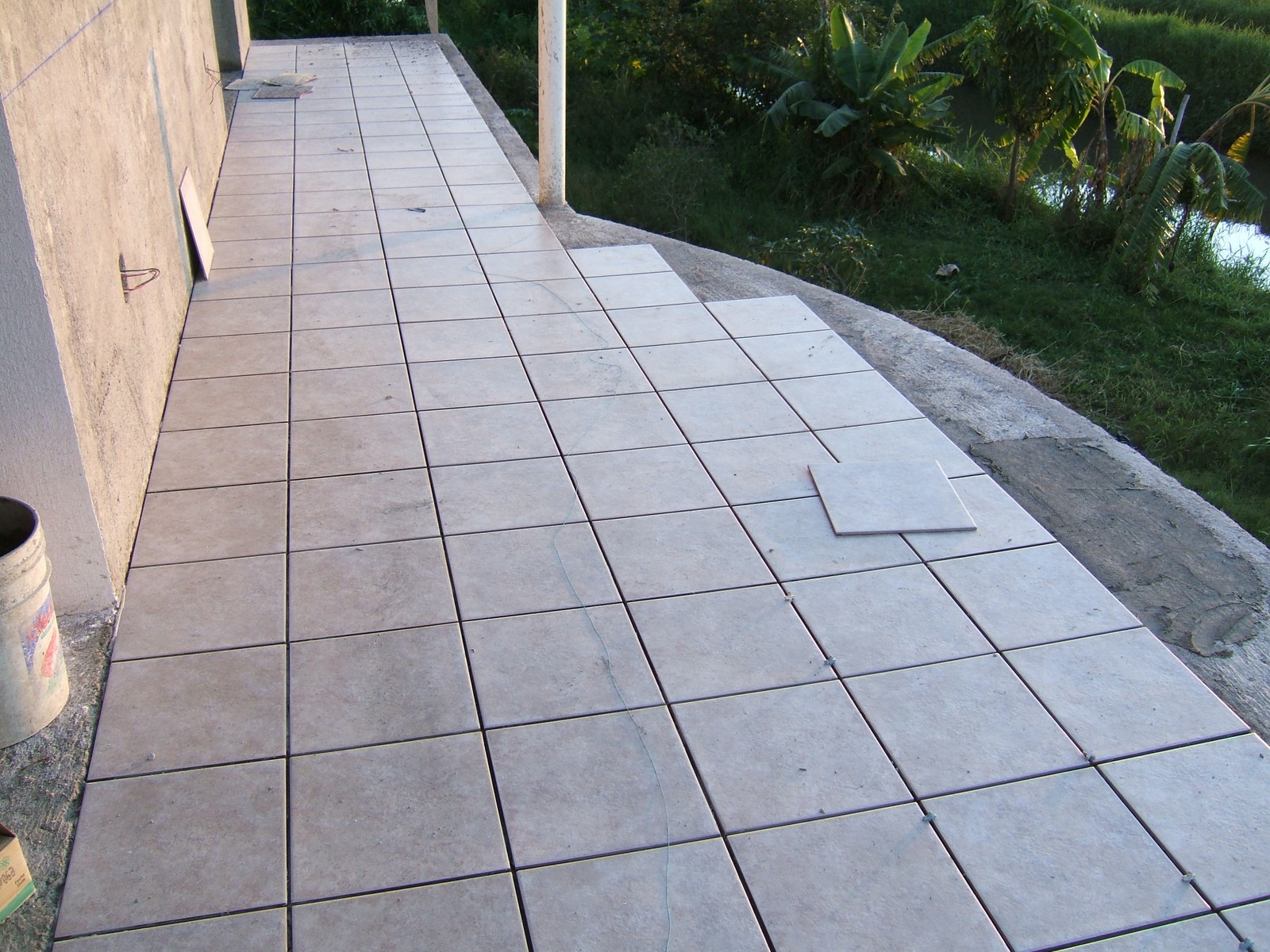

Comienzo de Colocación de Piso en la Terraza

Se ha comenzado a colocar la baldosa sobre la terraza usando un tipo de ésta más rústico.

04 nov 2006

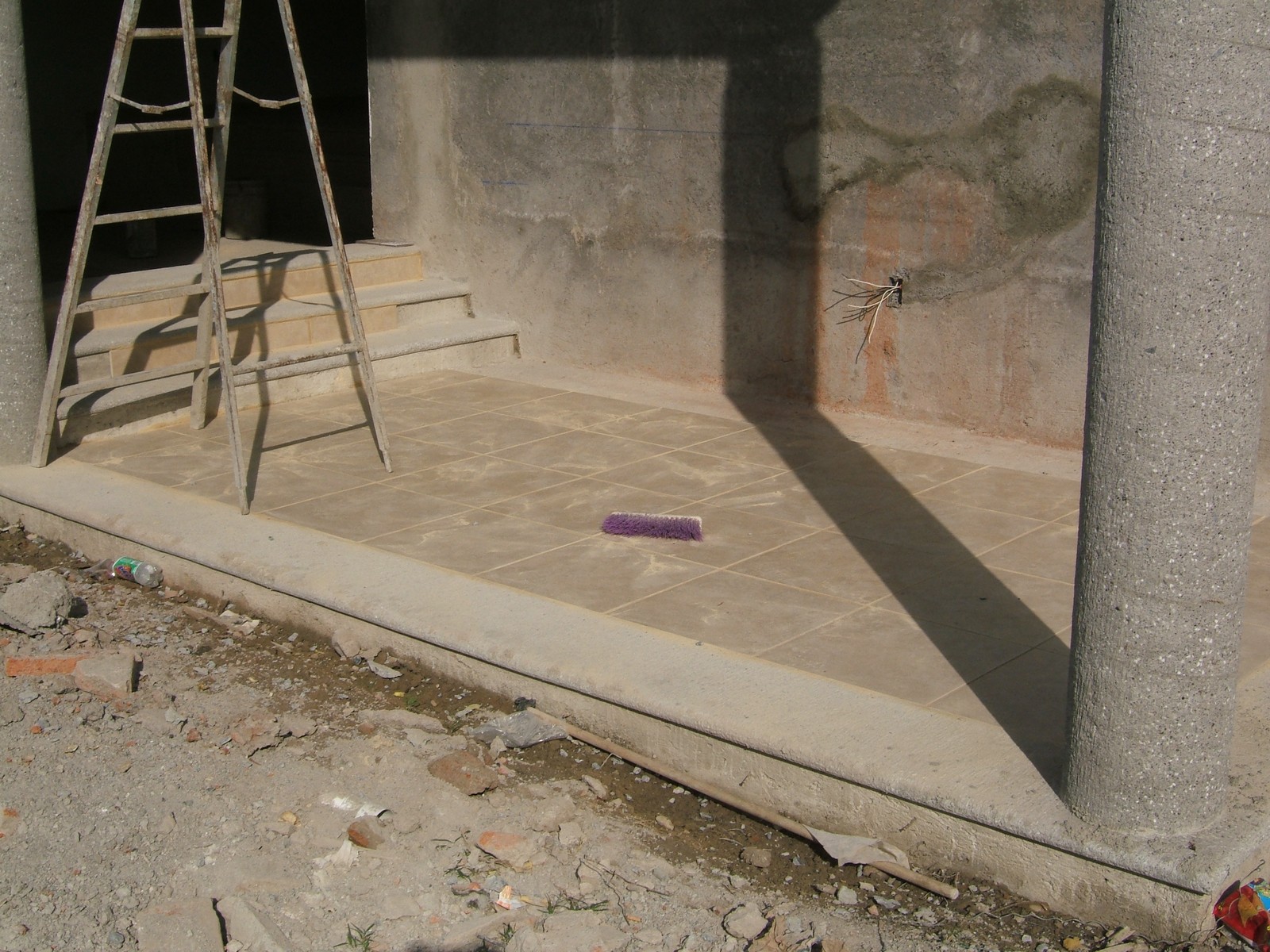

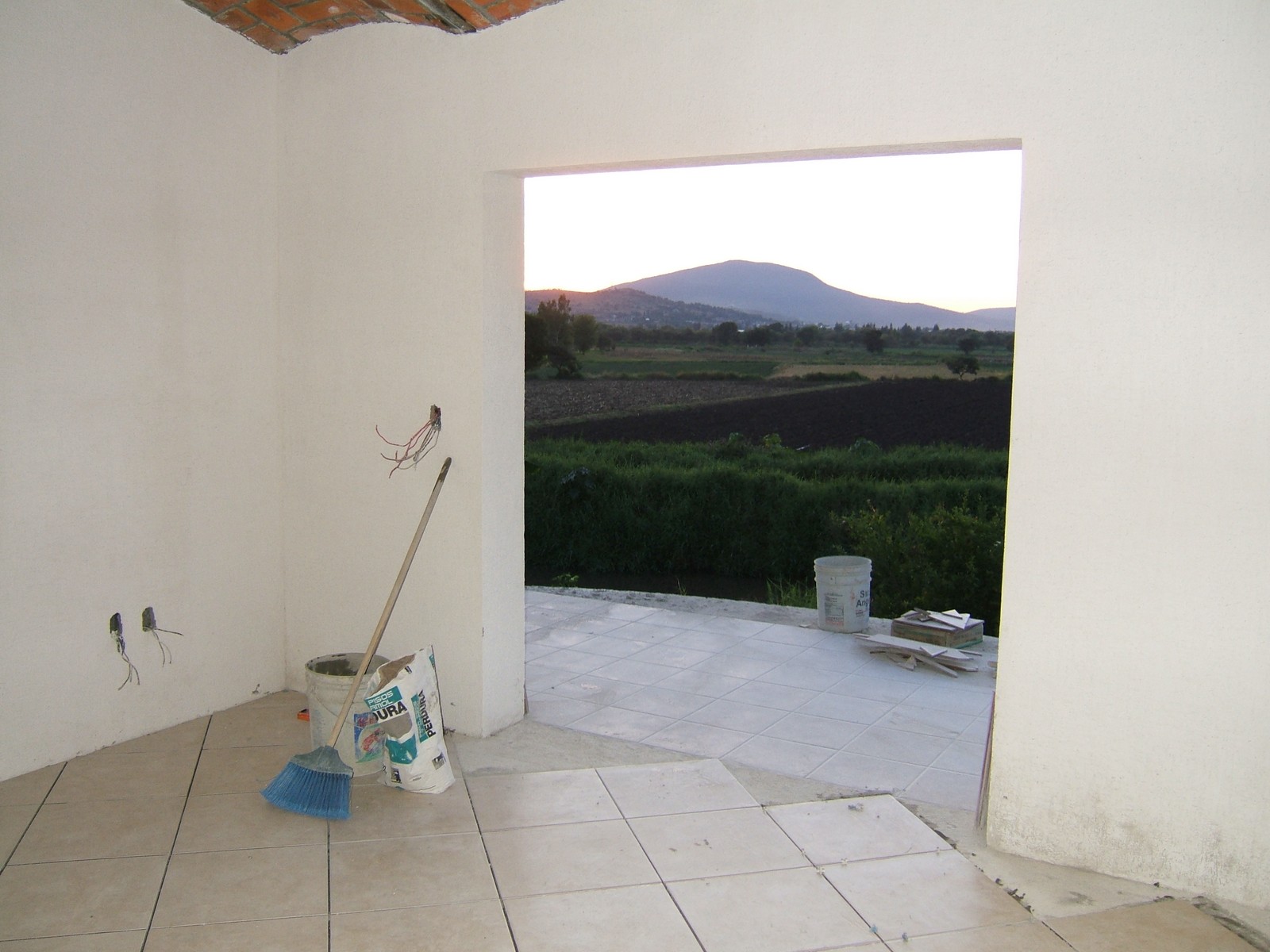

Colocación de Piso en el Patio Cubierto

Ya se ha terminado de colocar y juntear el piso en la mayoría del patio cubierto, y se vá seguir usando de las mismas baldosas para el interior.

04 nov 2006

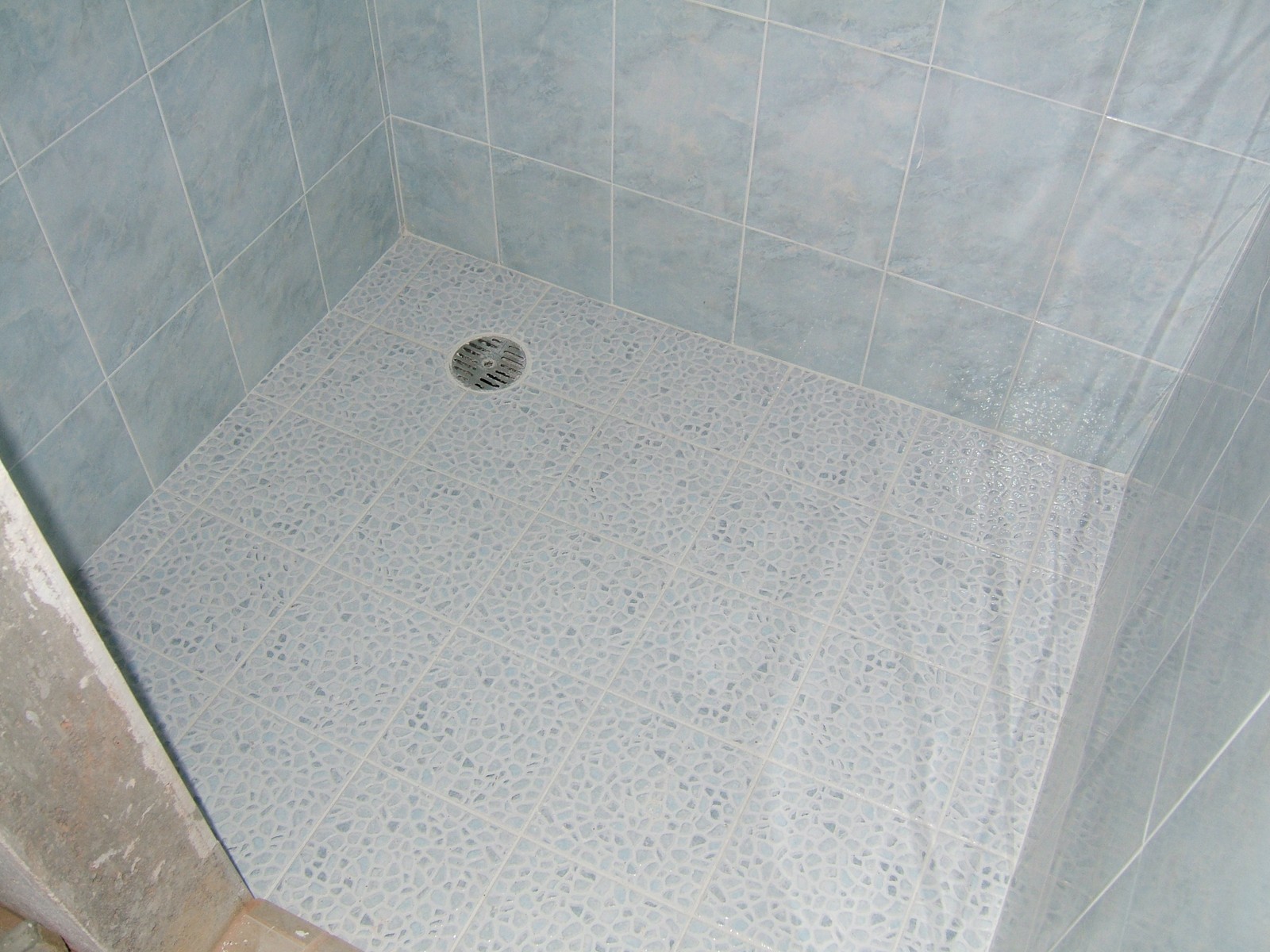

Colocación de Piso en la Regadera

También se ha colocado el piso en la regadera de la recámara principal. Hemos elegido una baldosa compatible y antideslizante para la superficie.

04 nov 2006

Bóveda Tratada en Recámara 2

Ahora se ha limpiado y tratado el ladrillado de la bóveda y las viguetas en recámara 2.

07 nov 2006

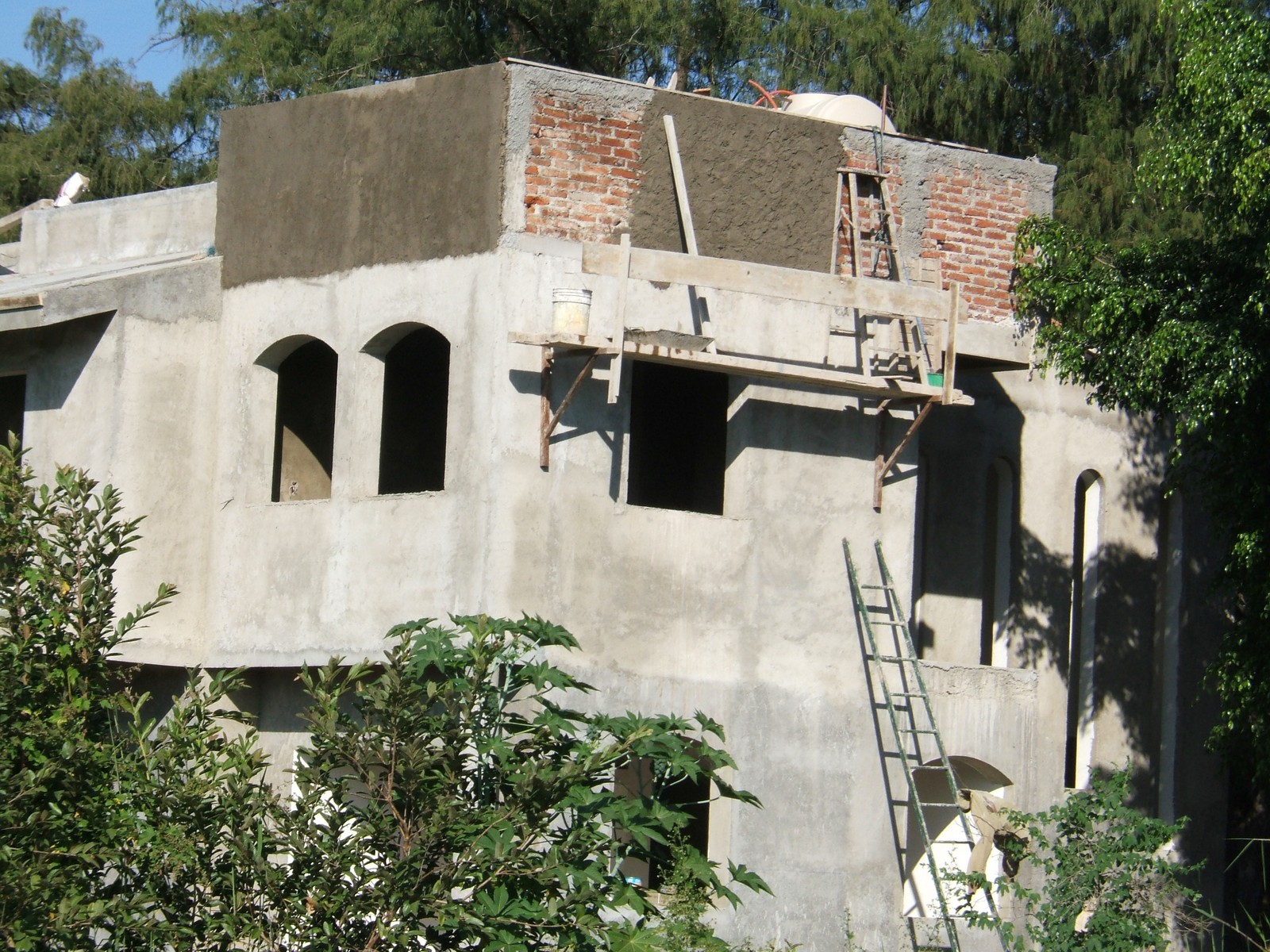

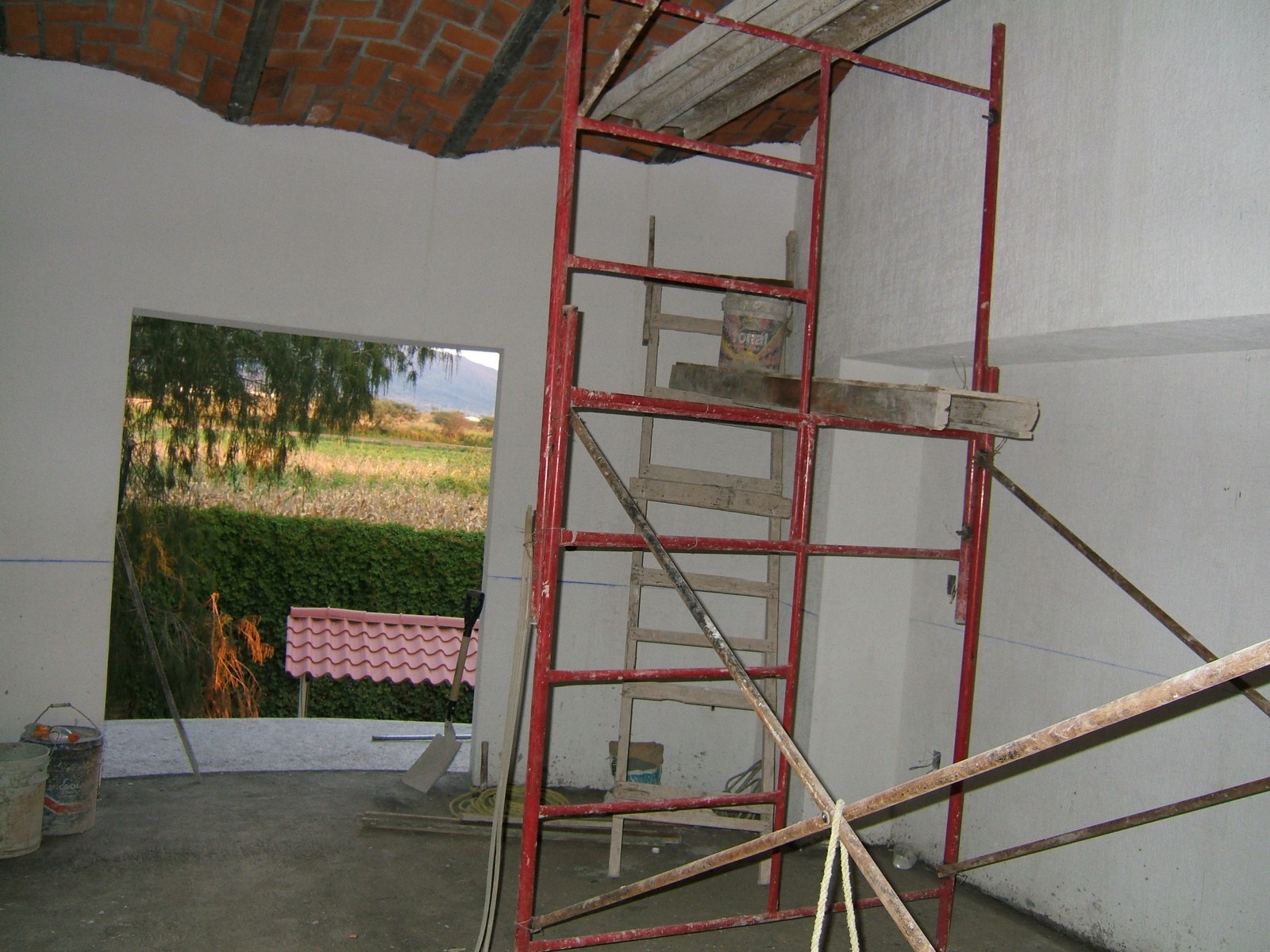

Aún Más Loca Improvisación de Soportes

Al fin alcanzaron cubrir estas paredes altas. Cada soporte se colocó con un tornillo de un lado de la pared a otro para hacer esta plataforma un poca precaria. No sé como van a hacer la sección que sobresale …

08 nov 2006

Colocación de Baldosa en el Estudio

Se ha empezado a colocar la baldosa en recámara 3, y aquí en el estudio. Las recámaras y el estudio tendrán una forma diagonal, y otros sitios tendrán una forma rectilínea.

08 nov 2006

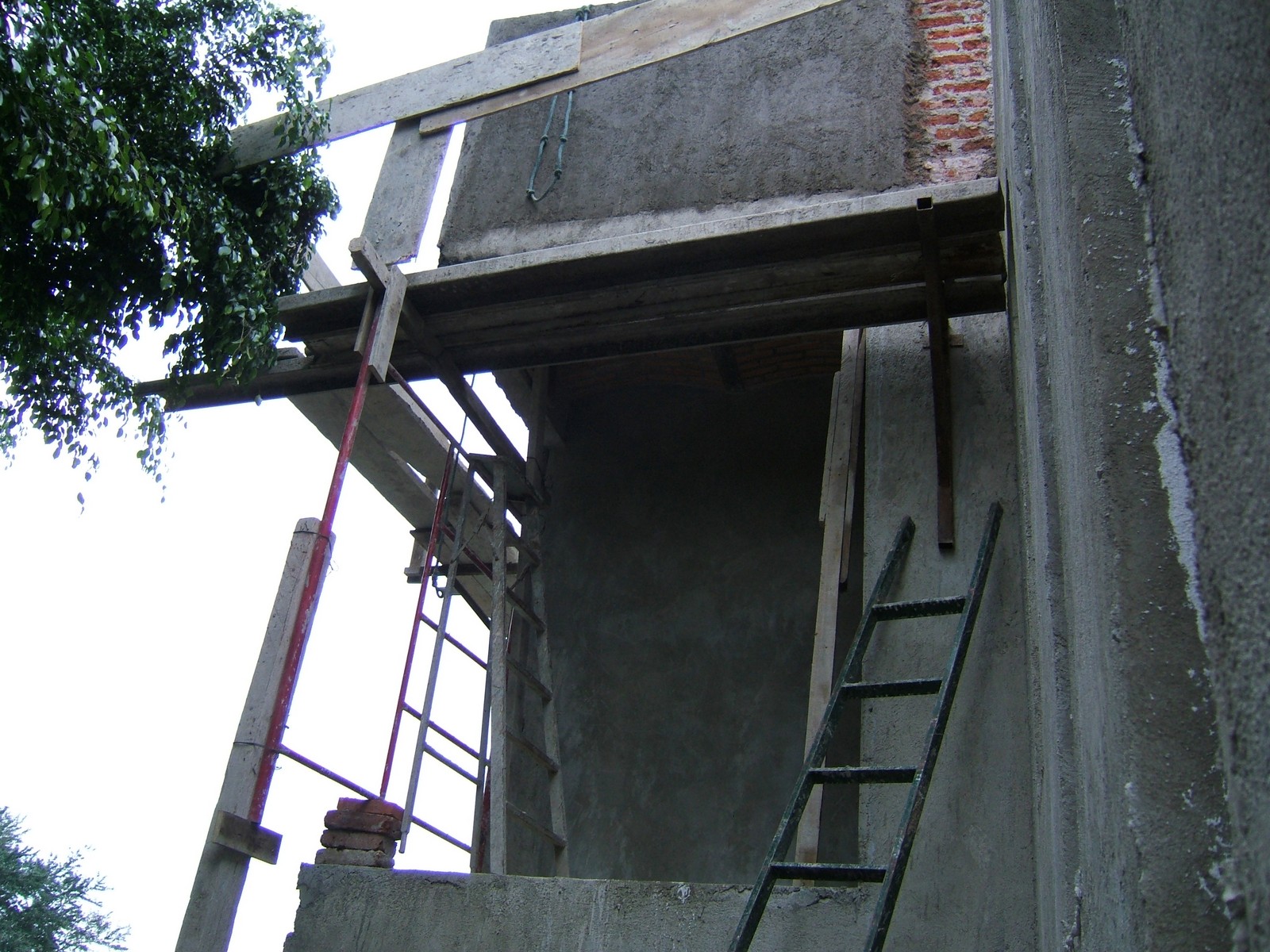

Totalmente Loca Improvisación de Soportes

¡Aquí está como hicieron ésta sección que sobresale!

09 nov 2006

Colocar de Baldosa y Sellar las Azoteas ahora Terminados

Todas las áreas planas de la azotea, incluyendo esas a los lados de la recámara principal ahora se han terminado de colocar la baldosa completamente y también se ha cubierto con impermeabilizante.

09 nov 2006

Aparato Esencial de un Hogar Mexicano

Este es el lavadero - cada hogar Mexicano lo debe de tener. Según las marcas azules sobre la pared y las dos agarraderas, parece que su instalación supondrá hacer grandes boquetes en la pared…

16 nov 2006

Azulejo en la Regadera

Se ha colocado el azulejo y junteado completamente en el área de la regadera.

16 nov 2006

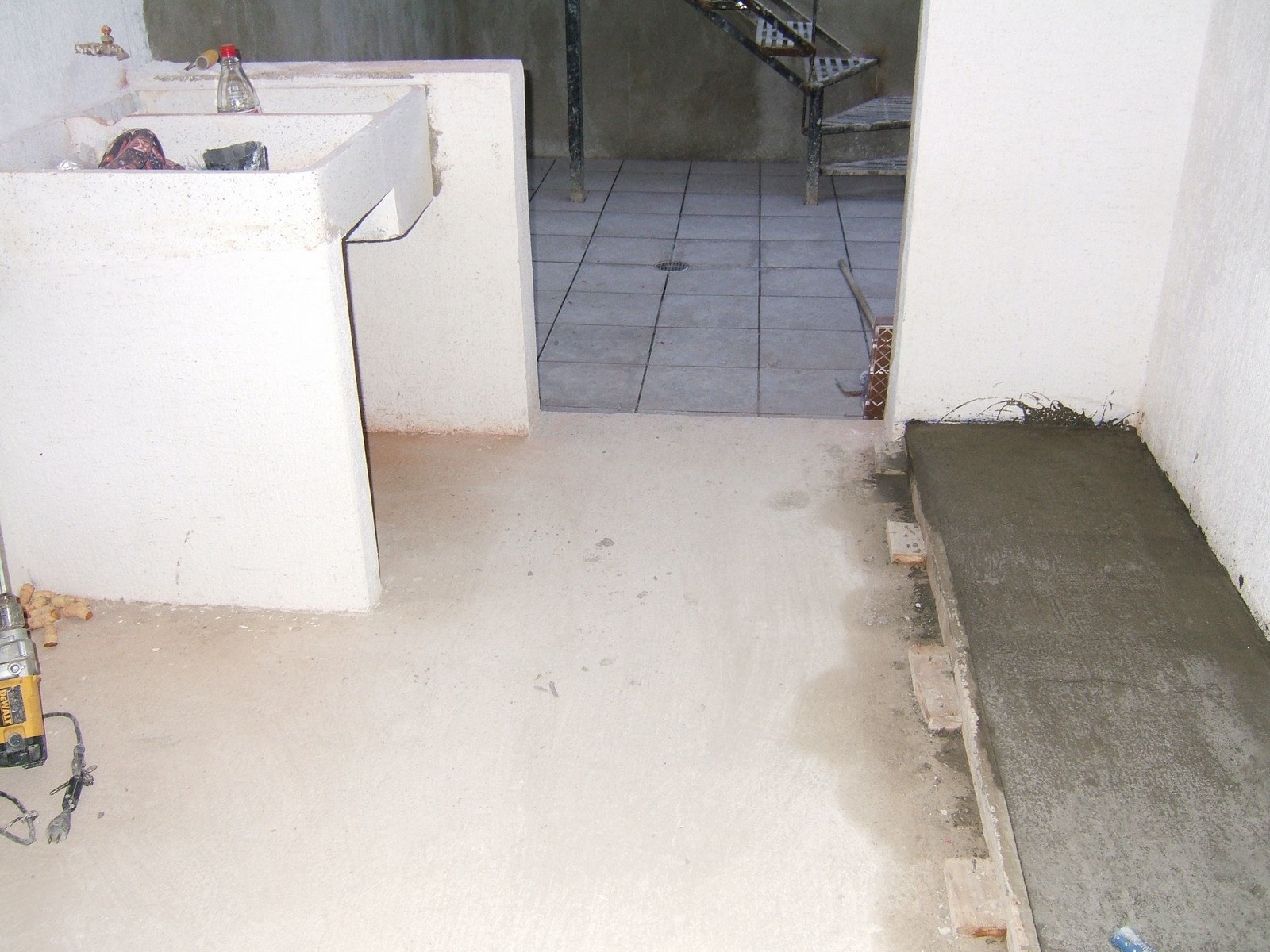

Terminada Instalación de Dicho Aparato

Se ha colocado el lavadero y texturizado completamente; este tiene el beneficio de soporte abajo – la mayoría se soporta solo abajo. Se ha hecho una base para el armario y se ha terminado de colocar el piso en el patio tendido (esperando juntear).

16 nov 2006

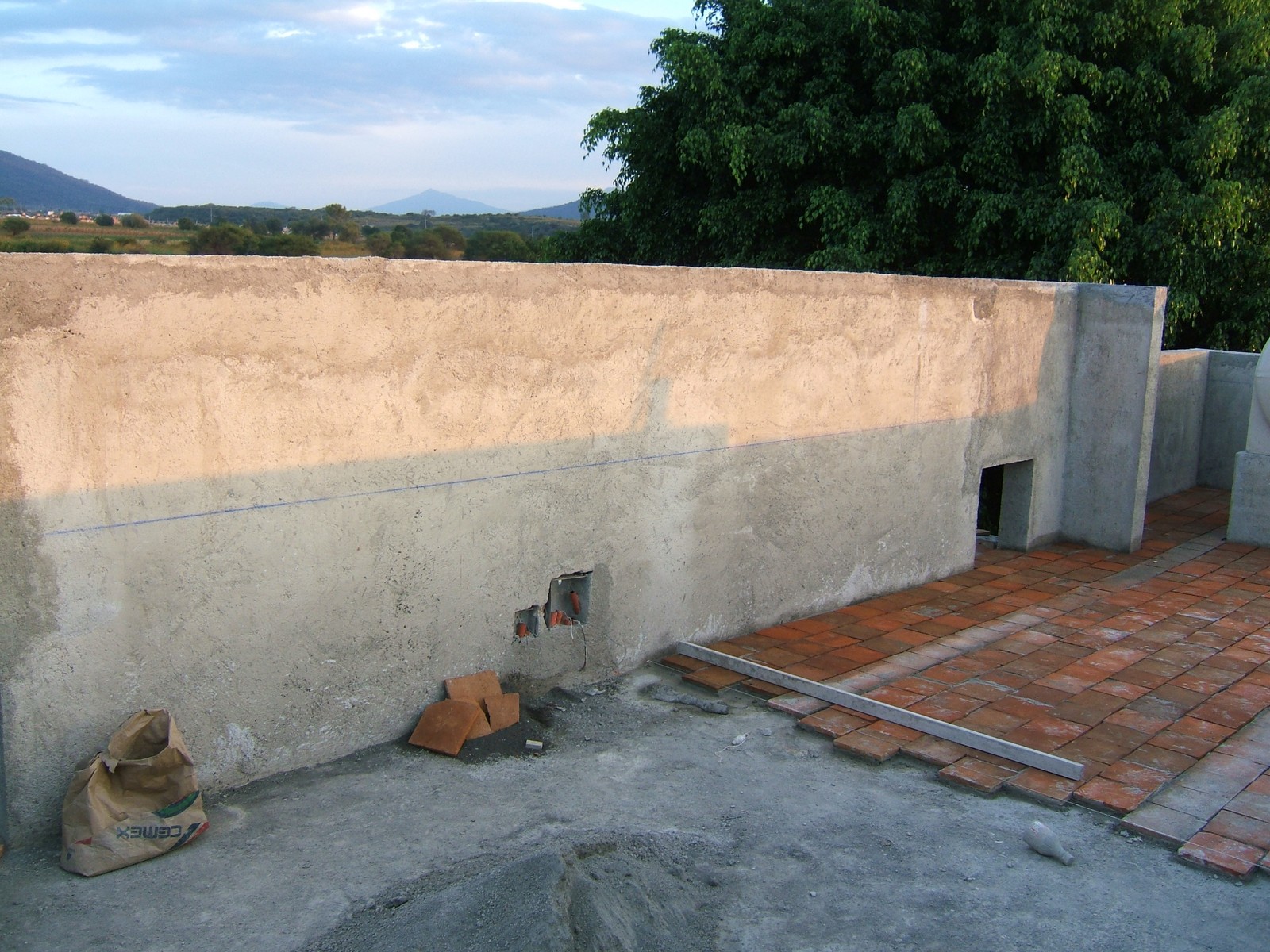

Paredes en la Azotea Listas para Pintar

Todas las paredes en la azotea se han cubierto con impermeabilizante, y están listas para pintar con textura.

16 nov 2006

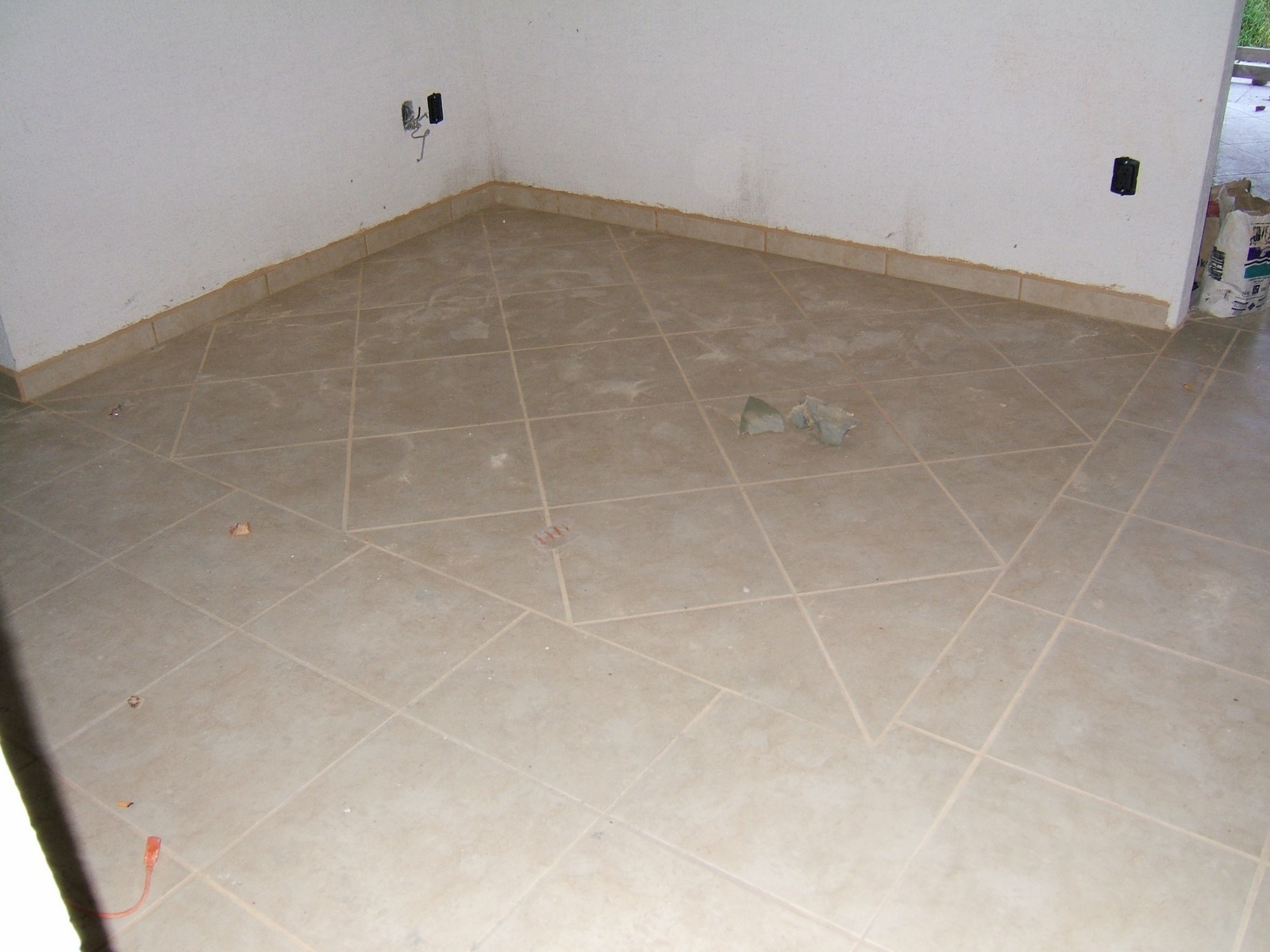

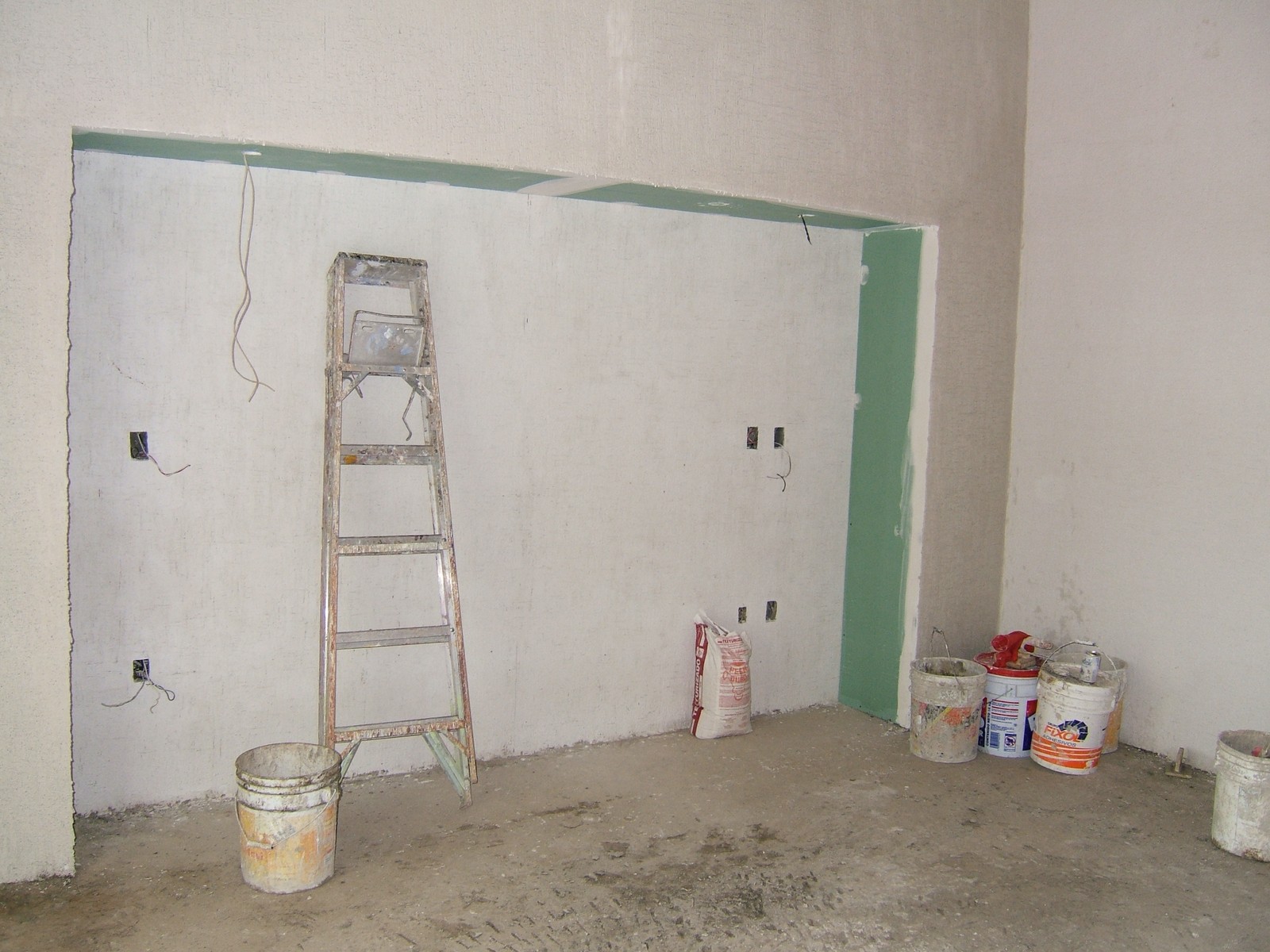

Colocar Piso e Instalaciones de Electricidad

La sala en la planta alta se ha colocado el piso en forma diagonal para diferenciarla del pasillo de alrededor. Se están instalando los apagadores y contactos de electricidad y comunicaciones. Todos los contactos de comunicaciones soportarán enchufes para teléfono, antena de TV/radio, y Ethernet.

16 nov 2006

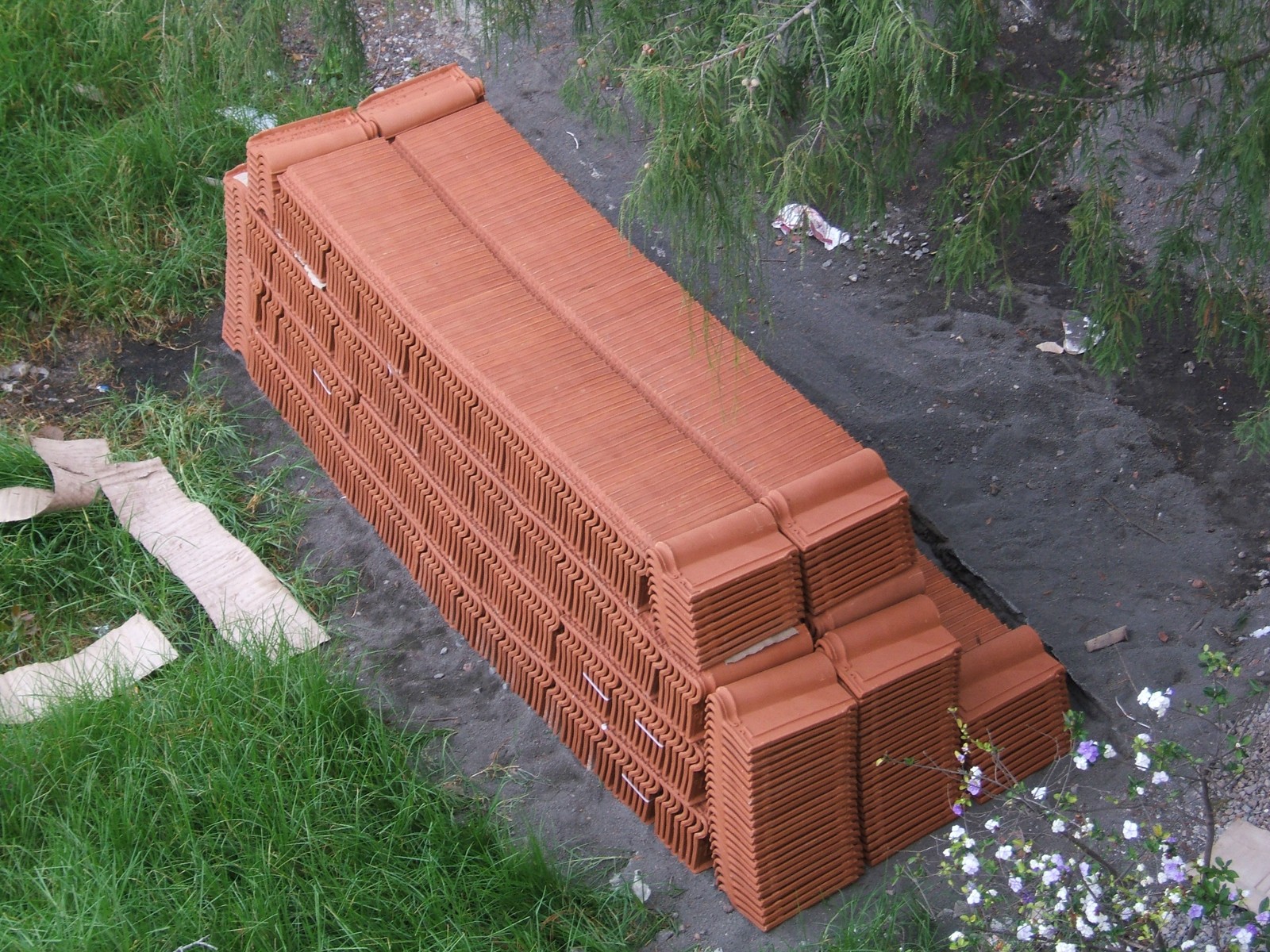

Tejas han Llegado

87 metros cuadrados de tejas terracotas han llegado para los techos inclinados.

18 nov 2006

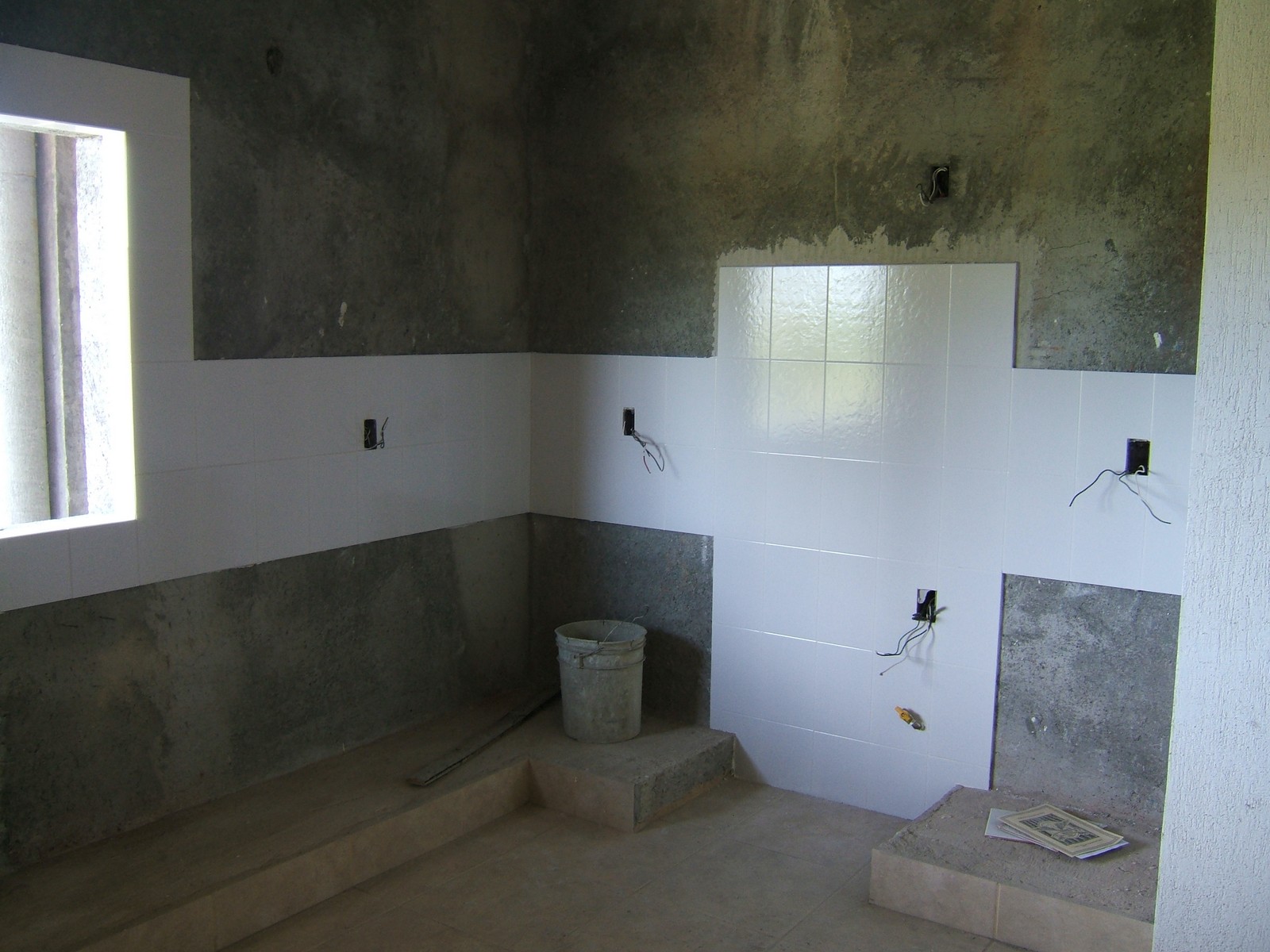

Azulejos en la Cocina

Se han colocado azulejos entre las unidades de la cocina y acerca de la ventana. Habrá pintura texturizada encima de las unidades desde una altura de 2.2 metros hacía arriba.

18 nov 2006

Instalación de Iluminación

Ahora se está instalando la iluminación y también los apagadores y contactos para electricidad y comunicaciones.

18 nov 2006

Los Techos Inclinados están Pruebos de Agua

Se ha aplicado una base de cemento/silicone, y entonces impermeabilizante blanco a los dos techos inclinados; ahora están listos para tejar. También, se ha comenzado pintura de textura en el patio tendido y sobre las paredes de la azotea.

25 nov 2006

Rejas y Pintura Texturizada

Se han colocado las secciones rectas (solo) de las rejas. Se han pintado con textura todas las paredes de la azotea y ahora están pintando con textura todo el exterior.

25 nov 2006

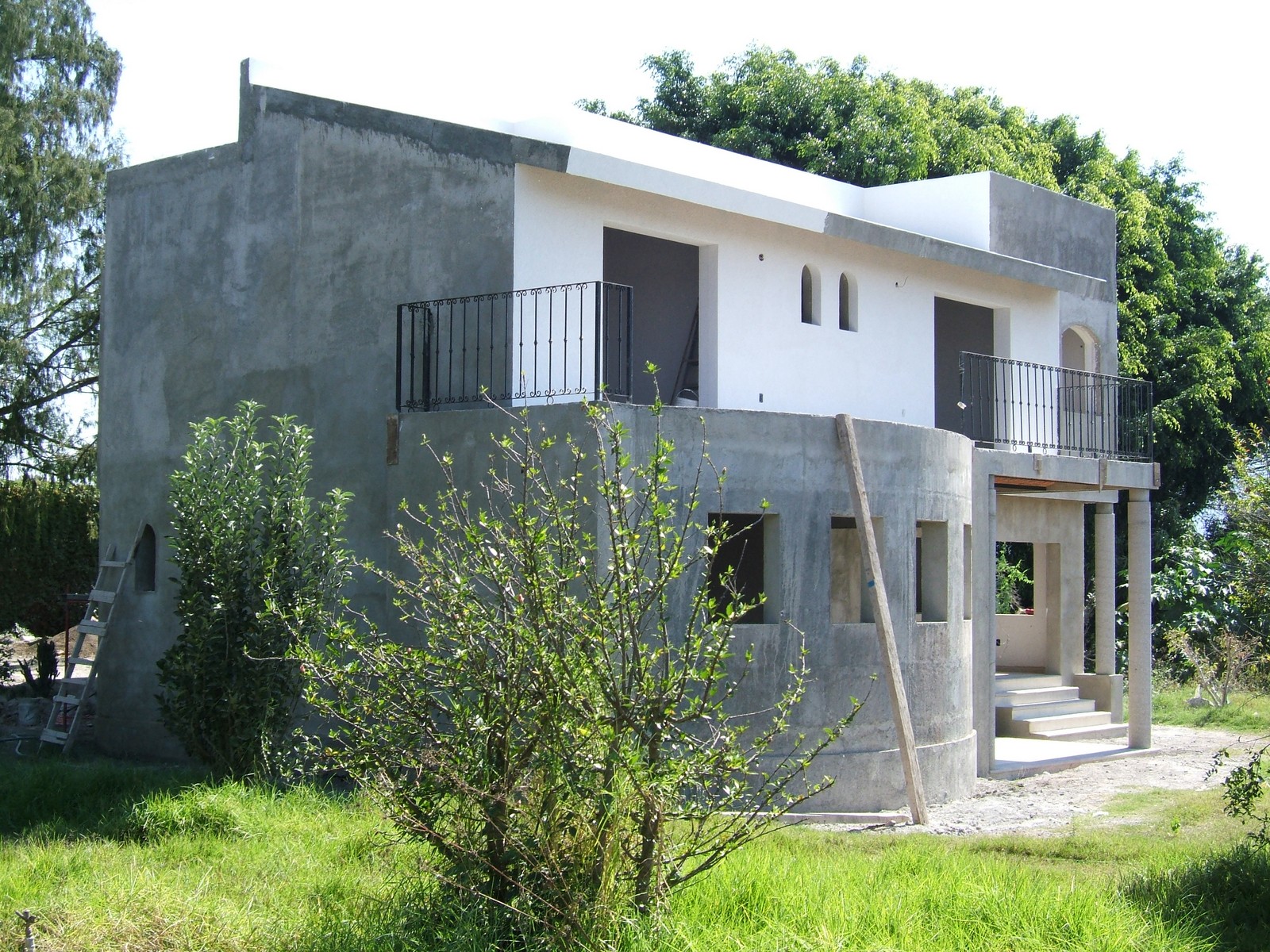

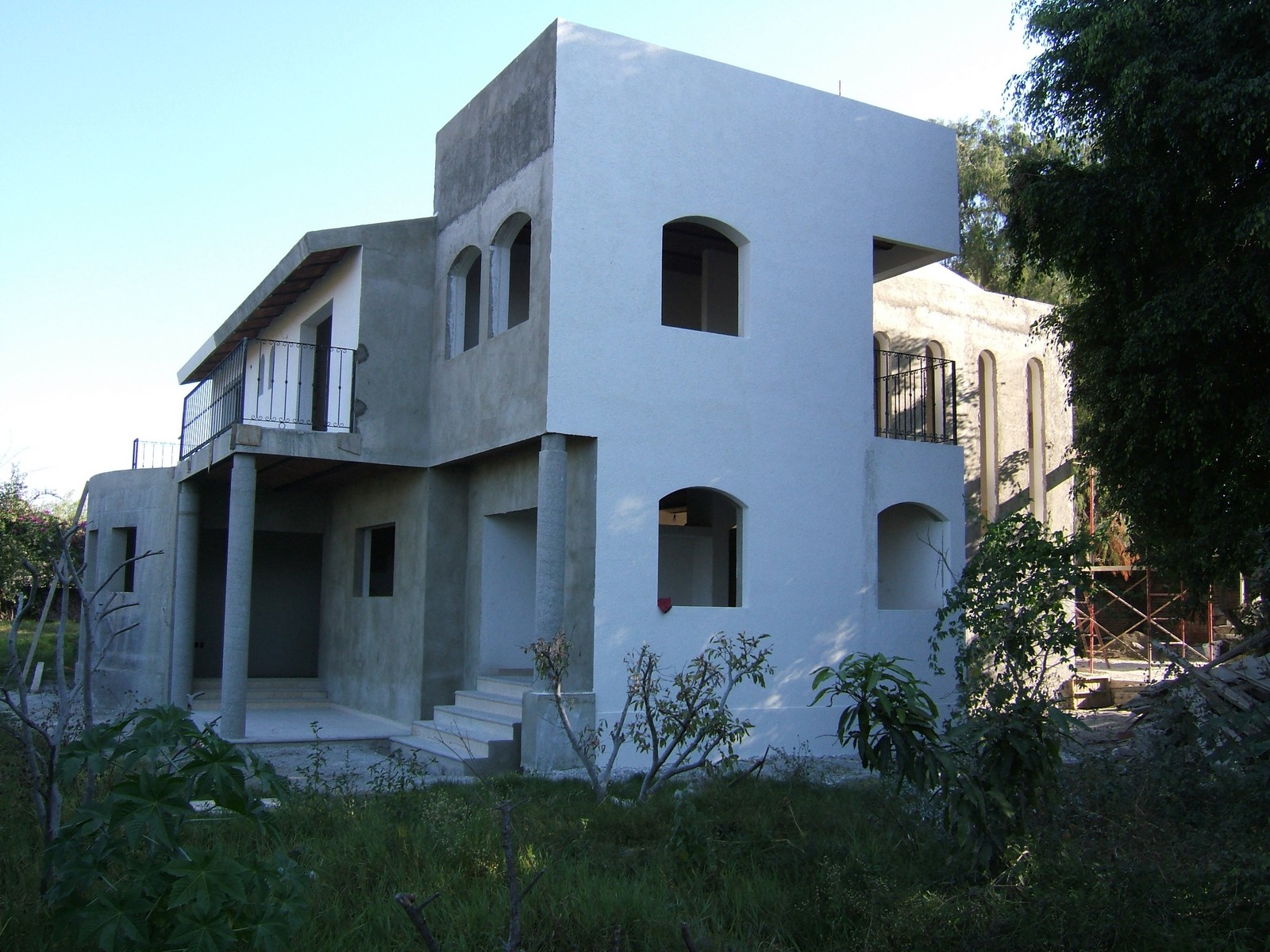

Todo el Lado Sur está Pintado

El lado sur de la casa, mostrando que la pintura con textura de las paredes alta está terminada y se han quitado los andamios.
